采购物理机时,如何核验ECC内存、双路电源与热插拔背板?

发布人:Minchunlin 发布时间:2026-10-06 22:08 阅读量:3

物理机已经上架,业务迁移窗口也已确定,此时才发现内存纠错状态无法确认、两只电源接在同一路供电上,或者标注“热插拔”的盘位并不支持计划使用的硬盘,更换配置就可能牵动停机、迁移和费用。采购验收不能只对照CPU、内存容量与磁盘数量,还要确认这些可靠性能力是否在交付机器上真正成立。

核验ECC内存,应把内存型号、平台支持、固件设置和错误报告能力串起来;核验双路电源,应确认单模块承载能力、冗余状态以及实际供电路径;核验热插拔背板,应检查具体盘位、接口、控制器和操作系统支持,并在获准的测试环境中验证维护流程。三项都需要留下对应实机的证据,不能仅凭报价单上的“支持”二字通过验收。

一、先冻结判断标准:验收的是实际能力,不是配置名称

采购前应把“配置有什么”和“发生故障时能做什么”分开写。前者可以通过型号清单核对,后者需要明确成立条件与验证方法。

核对对象可以接受的配置表述还需要明确的能力条件不能单独作为验收依据的材料
ECC内存内存类型、容量、条数及料号明确CPU与主板支持,纠错功能按要求启用,有可核查的错误报告路径只有“服务器内存”“支持ECC”的宣传页
双路电源电源模块数量、型号、额定功率明确约定负载下单模块可承载,冗余状态正常;若要求双路供电,还须确认A/B路径机箱后部有两只电源的照片
热插拔背板背板型号、盘位数量及接口类型明确目标盘位与硬盘、控制器、固件、驱动和操作系统兼容机箱前部有可抽拉托架的照片

三个判断需要分开:装有ECC内存,不等于已确认纠错能力生效;装有两只电源,不等于具备独立双路供电;装有热插拔背板,不等于业务能在拔盘时保持连续运行。

一、先冻结判断标准:验收的是实际能力,不是配置名称配图

将口头承诺转换为可核对的交付条件

下单前,至少要求供应商确认以下内容:

  • 整机身份与替换规则:服务器型号、资产编号或序列号如何对应订单;交付前更换主板、内存、电源或背板,是否需要重新确认。
  • 内存配置:容量、条数、类型、料号是否固定;能否使用同规格替代料;替代后如何证明兼容性及纠错功能。
  • 电源与供电:交付的是双模块冗余,还是包含机房A/B供电;两者是否分别计费;单路断电测试能否安排。
  • 存储结构:热插拔覆盖哪些盘位、支持哪些接口;控制器工作模式、阵列级别、硬盘与托架是否包含在报价内。
  • 验收权限:能否查看BIOS、BMC或管理日志;没有管理权限时,由谁提供配置截图、日志及现场验证记录。
  • 故障处理:备件是否覆盖约定料号,响应时间从何时起算,更换操作由谁执行,是否包含人工和维护窗口。

“等效替换”也要有边界。例如同容量内存换成另一种模块类型、同瓦数电源换成不同兼容料号,未必能直接混用。采购合同应约定替代件的兼容性、可靠性能力及复核方式,而不只约定容量和数量。

网络与费用条款同步核对,但不与硬件验收混为一谈

物理机能否上线,还取决于线路、带宽、流量、IP及交付条件。建议同时确认:

  • 线路与接入方式是什么,是否涉及共享资源、限速或特定使用约束。
  • “带宽”指端口速率、承诺带宽还是峰值上限,是否区分入站与出站。
  • 流量是否有限额,计量周期、计费方向、超额处理和费用如何约定。
  • IP数量、地址类型、分配方式及可用范围,是否涉及NAT映射或附加费用。
  • 系统安装、远程管理、硬件更换、数据迁移等项目是否包含在交付费用中。
  • 验收期限、整改期限、计费起点,以及未达标时的换机或退出条件。

线路验收通过,不能替代电源路径验收;硬件配置符合,也不能替代带宽和IP交付确认。应分别记录,避免把不同问题归入同一个“机器已交付”状态。

二、按顺序核对:先建立实机基线,再验证三项能力

建议在业务迁入前完成核验。已经承载生产业务的机器,先做只读检查;涉及断电、拔插和阵列降级的验证,应另行审批维护窗口,不在在线业务上临时尝试。

第一步:确认机器身份,建立验收基线

先记录整机序列号、资产编号、机房位置、操作系统、BIOS版本、BMC版本及存储控制器固件版本。后续截图、日志和测试记录都应能对应到这台机器。

同时保存验收前的健康状态:

  • 内存总量、已安装模块数量及槽位分布。
  • 两只电源的识别状态、输入状态及冗余状态。
  • 磁盘清单、盘位映射、阵列或存储池健康状态。
  • 管理事件日志的原始导出文件及导出时间。

不要为了得到“干净截图”而先清空事件日志。历史记录可能揭示反复出现的故障,也能帮助区分交付前问题与验收测试产生的事件。

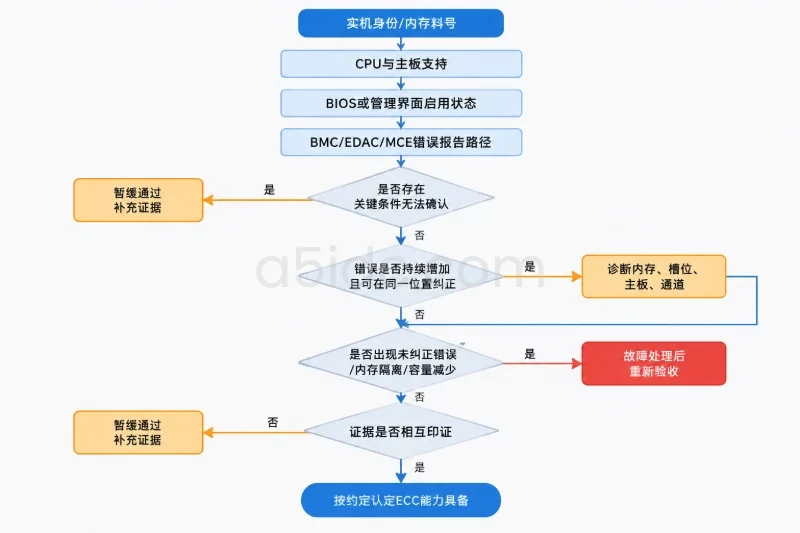

第二步:核验ECC内存,形成“支持—启用—可观察”的证据链

ECC的验收重点是内存子系统是否具备约定的错误检测与纠正能力,而不是操作系统显示了多少可用内存。具体能纠正、检测哪些错误,应以平台实现为准,不能由“ECC”一词推导为所有错误都能修复。

先核对模块与平台。检查内存标签、料号及整机兼容配置,确认CPU、主板和内存组合支持目标功能。RDIMM、UDIMM等描述的是模块类型,不能单独代替ECC能力结论。

尤其要区分DDR5芯片内部的on-die ECC与平台级ECC。前者不能单独证明整条内存数据通路具备服务器平台所要求的纠错和错误报告能力。

在安装了dmidecode的Linux服务器上,可以用管理员权限执行以下只读查询:

sudo dmidecode --type 16
sudo dmidecode --type 17

重点查看内存阵列的纠错类型,以及每条模块的容量、定位信息、厂商、料号、数据宽度和总宽度。部分平台可能报告Data Width: 64 bits、Total Width: 72 bits,这可以作为存在额外校验位的线索,但不能把这一组合当成所有平台通用的判断标准。

SMBIOS信息由固件提供,可能不完整,也可能存在字段缺失。宽度信息、模块料号及阵列纠错类型应交叉验证,不能靠一个字段宣布ECC已经生效。

再核对启用状态。查看BIOS或管理界面中与内存纠错、RAS相关的状态。不同平台的菜单和功能名称不同,不应强行套用固定配置项。如果平台没有单独开关,可要求供应商提供与该实机配置匹配的说明或管理界面证据。

最后确认错误是否可观察。检查BMC事件日志、平台诊断工具或操作系统支持的内存错误报告接口。Linux上的EDAC接口、MCE记录和其他RAS报告机制取决于CPU、驱动及内核支持;接口没有输出,不自动等于未启用ECC。

异常时按以下分支处理:

二、按顺序核对:先建立实机基线,再验证三项能力配图

  • 模块料号、平台支持或启用状态无法确认:暂缓认定ECC项通过,要求补充证据。
  • 历史日志存在可纠正错误,但时间与当前配置不对应:先确认部件更换历史及计数是否累计。
  • 同一位置反复出现可纠正错误,或观察期间计数持续增加:要求诊断内存、槽位、主板及相关通道,不因“已经纠正”而直接放行。
  • 出现未纠正错误、内存隔离、容量减少等情况:先完成故障处理,再重新验收。

不需要为了证明ECC而主动制造内存错误。普通交付验收更适合核对配置链、功能状态及诊断结果;内存压力测试未报错,也不能单独证明ECC正在工作。

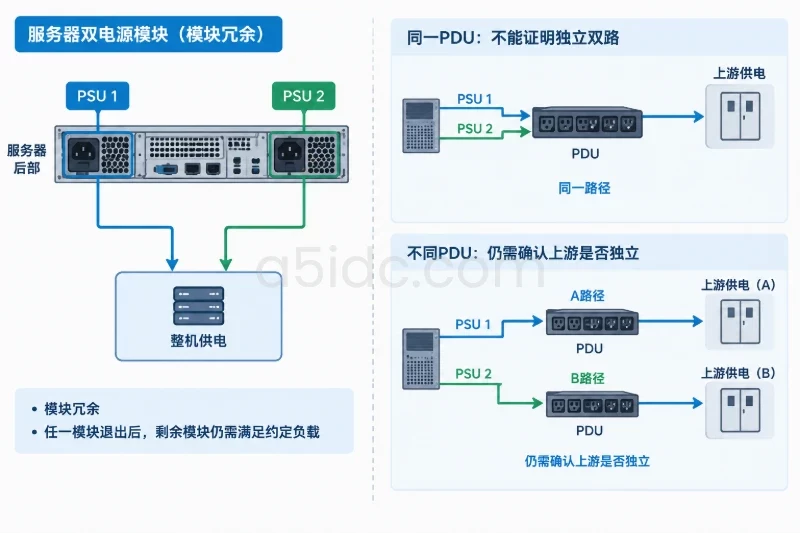

第三步:核验双路电源,分别检查模块冗余与供电路径

“双电源”至少包含两个问题:一个模块故障时,剩余模块能否继续供电;一条供电路径失效时,另一条路径是否仍然可用。

二、按顺序核对:先建立实机基线,再验证三项能力配图

先核对单模块承载能力。两只电源必须属于整机允许的组合,型号、功率、输入电压范围及冗余模式应符合平台要求。不能把两个模块的铭牌功率相加后,就认定具备冗余。

例如,两只额定800W电源并不意味着服务器可以在1600W负载下继续保持单模块冗余。冗余要求是:任一模块退出后,剩余模块在现场输入条件及约定负载范围内仍能承担整机需求。

容量判断还应考虑输入电压可能导致的降额、部件扩容、瞬时需求和平台功率限制。低负载时拔掉一路仍然运行,并不能证明扩容后或高负载时也满足要求。

再核对运行状态。在BMC或管理界面确认两只电源均被识别、输入正常,系统未报告冗余丢失。支持本地IPMI且已安装ipmitool的Linux环境,可执行只读查询:

sudo ipmitool sensor list
sudo ipmitool sel elist

具体传感器名称由厂商定义。没有独立功率读数不一定代表异常,应结合电源状态、告警、铭牌和管理界面判断。以上查询不修改硬件配置,但原始输出可能包含资产信息,应限制访问。

再核对实际路径。要求机房标注两根电源线分别连接的PDU、插口、上游回路及供电路径。如果订单明确要求独立A/B供电,应说明这种独立性覆盖到哪一层,以及更上游是否仍有共用环节。

两根线接到同一只PDU,不能证明双路供电;接到不同PDU,也不能仅凭外观认定上游完全独立。

最后安排授权验证。确需验证单路退出时,应由机房或授权人员在约定负载、维护窗口和监控条件下执行,一次只测试一路,并恢复正常后再处理另一路。记录操作时间、主机是否重启、业务探测结果、管理告警及冗余恢复状态。

若涉及已有业务,测试前应具备可验证的备份,明确停机影响、失败后的恢复步骤和负责人。恢复措施至少包括恢复断开的供电、确认两只电源与冗余状态、检查主机及业务健康。未经批准,不应直接拔线验证。

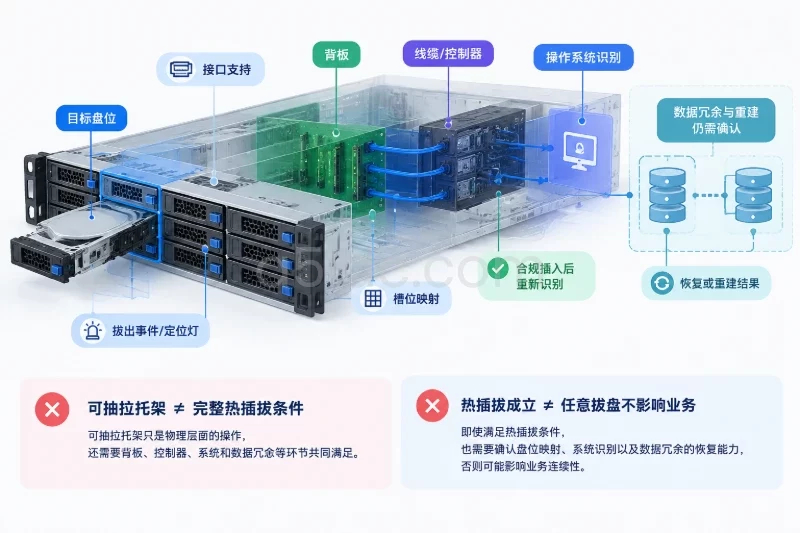

第四步:核验热插拔背板,检查完整存储链路

热插拔是某个部件可在系统运行时更换的能力,不等于拔掉任何硬盘都不会影响业务。可抽出的托架,也不等于对应盘位已具备完整热插拔条件。

二、按顺序核对:先建立实机基线,再验证三项能力配图

先核对具体盘位与接口。确认哪些盘位支持SATA、SAS或NVMe,以及背板、线缆、控制器和主板通道如何连接。不能因为外观相似,就把不同接口的盘位视为通用。

混合或多协议背板也可能存在盘位、转接件、线缆和控制器限制。采购时应写明“哪些盘位支持哪种硬盘”,而不是只写“支持热插拔”。

再核对控制器与系统支持。确认控制器模式、固件、驱动和操作系统与目标硬盘兼容;同时检查热插拔识别、故障告警及定位能力是否可用。只看到磁盘设备,不足以证明热插拔流程正常。

Linux上可用以下命令辅助建立磁盘身份清单:

lsblk -d -o NAME,SIZE,MODEL,SERIAL,TRAN

该命令不会证明背板支持热插拔。硬件RAID环境下,操作系统可能只看到逻辑磁盘,此时需要控制器管理工具或BMC提供物理盘信息及槽位映射。

然后核对数据冗余。单盘、RAID 0,或已经失去足够冗余能力的阵列,即使盘位支持热插拔,也可能因拔盘造成业务中断。冗余阵列在降级期间通常仍有风险,还需考虑备份、剩余磁盘状态、替换盘兼容性和重建过程。

最后验证维护流程。正式拔插测试应优先使用未承载业务的测试盘或独立测试阵列,由授权人员按控制器和整机规范执行。测试前保存数据或确认测试区域无保留数据,记录初始健康状态,并明确失败后的恢复方案。

验证内容应包括:

  • 目标盘位是否与管理界面的槽位编号一致。
  • 定位灯、故障灯及拔出事件是否可识别。
  • 合规插入后,控制器或系统能否正确识别设备。
  • 按约定存储配置,恢复或重建流程能否完成。
  • 恢复后阵列、存储池及相关业务检查是否正常。

不要为了制造故障而临时破坏健康阵列,也不要把“盘插回去了”当成恢复完成。恢复是否成功,应以控制器或存储系统状态及数据检查结果为准。

三、解释核验结果:证据不足、能力不足与配置缺失要分开

验收结果宜分为“通过”“待补证或整改”“不符合交付约定”,并分别列出原因。不能用CPU、内存容量和网络测试正常,抵消可靠性配置的缺项。

核验现象可以得出的判断下一步
内存料号、平台配置、固件状态及报告路径相互印证可按约定认定ECC能力具备保存基线,纳入交付后监控
内存字段显示未知,但料号表明是ECC模块当前软件证据不完整补查平台配置、固件状态或诊断材料
可纠正错误持续增加或反复指向同一位置存在需要诊断的硬件风险暂缓通过该项,处理后复测
两只电源正常,但接在同一路径可证明模块存在,不能证明独立双路供电核对合同,补接线或修正交付范围
双路接线符合要求,但单模块容量不足路径冗余不等于容量冗余调整电源或限制配置,并重新验证
托架可抽拉,盘位接口及热插拔支持无法确认不能认定目标盘位支持热插拔补查背板、控制器和兼容性材料
热插拔能力成立,但存储无数据冗余可维护能力成立,业务连续性不足明确停机更换,或调整存储方案

这里有一个重要边界:证据不足不等于硬件一定不支持,但也不应作为无条件通过的理由。若关键材料暂时无法提供,应记录未完成项、责任人和补充期限,不宜让业务先上线,再默认问题已经解决。

同样,ECC日志为空、电源当前无告警、磁盘状态正常,都只是特定时点的观察结果。只有结合配置、功能状态和必要验证,才能形成完整验收判断。

四、异常留证:让整改对象、时间线和责任可追溯

发现异常后,应先记录再处理。需要重启、升级固件或更换部件时,也应先保存原始信息,以免失去判断依据。

一条可执行的异常记录至少应包含:

  • 实机身份:订单号、资产编号或序列号,以及相关槽位、盘位或电源编号。
  • 约定标准:订单或合同中对应的交付要求。
  • 观察结果:实际型号、状态、告警与计数,避免只写“疑似不支持”。
  • 时间范围:检查时间、日志时间、时区,以及设备时钟是否存在偏差。
  • 测试条件:负载范围、操作对象、测试前健康状态和授权记录。
  • 影响情况:是否重启、业务探测是否异常、阵列是否降级、是否出现性能变化。
  • 处理过程:供应商回复、变更内容、替换部件料号及复测要求。

例如,电源异常应写清“PSU 2接入哪个插口,哪个传感器在何时报告冗余丢失”,而不是只截一张红色告警图片。内存异常应保留计数变化及定位信息,避免只记录最终数字而缺少观察起点。

原始日志、截图和控制器导出文件应保留完整版本。对外展示时,可遮盖管理地址、账户信息、完整序列号等敏感内容;内部验收记录则应能完整追溯到具体设备。

合同中还应明确:补证、整改或换机完成前是否开始计费,验收期限是否顺延,以及未达标时如何处理。这样,异常不会停留在技术讨论层面,而有明确的交付闭环。

五、整改后复核:变更了什么,就重新验证什么

整改完成后,不能仅凭“已处理”的回复关闭问题。应以变更内容为依据复核,并检查是否影响其他配置。

更换内存后,要重新确认料号、容量、槽位布局、平台状态和错误记录;更换电源或调整接线后,要重新检查兼容性、冗余状态及A/B路径;更换背板、线缆或控制器后,要重新确认盘位映射、识别状态和存储健康。

交付前还应核对一次最终硬件清单与验收清单是否一致。验收后若发生未通知的替换,原有证据不能自动覆盖新部件。

复核事项应保留的记录
ECC内存模块清单、平台与固件状态、错误报告路径、异常处理及复测记录
双路电源电源型号与功率、冗余状态、接线标识、供电路径说明、授权测试记录
热插拔背板背板与控制器信息、盘位映射、接口支持范围、维护验证及恢复结果
商务交付配置附件、网络与IP验收项、验收日期、未完成事项、计费与服务约定

对于批次采购,可以先验证样机,但每台交付机器仍需核对身份、核心料号和健康状态。样机通过,不代表后续机器使用了相同部件、相同固件或相同供电接线。

最终验收文件应明确已通过项、待完成项及适用条件。例如,“在约定配置和负载范围内完成单路供电退出验证”,比笼统写“电源可靠”更可复核;“指定盘位完成空载测试阵列的热插拔验证”,也比“所有硬盘可随时拔插”更准确。保留这些条件与证据,后续扩容、换件或迁移时,才能判断哪些能力仍然成立,哪些需要重新验收。
