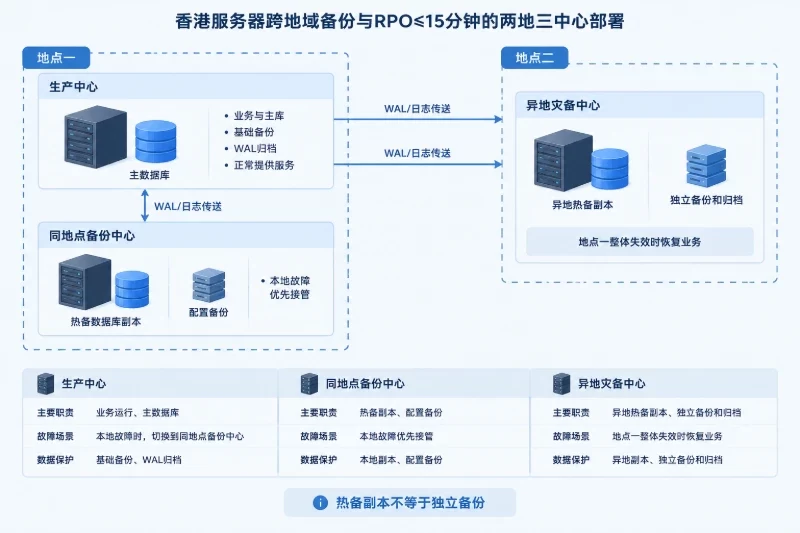

香港服务器两地三中心如何设计RPO≤15分钟容灾架构?从数据复制到故障切换预演

发布人:Minchunlin 发布时间:2026-10-05 13:06 阅读量:14

香港服务器两地三中心架构要把“本地高可用”和“跨地域容灾”分开设计:生产中心承载业务,同一地点的第二中心用于应对单中心故障,另一地点的第三中心保存异地副本并承担灾难恢复。跨地域复制通常采用异步方式控制业务写入延迟,但异步复制存在数据落后窗口,因此要把复制延迟、故障判定、写入隔离和切换验证纳入同一套流程,不能只看副本是否显示“同步中”。

排查时按由低风险到高风险的顺序推进:先确认业务影响和数据副本状态,再检查复制链路、积压量及可恢复时间点;随后判断故障是否满足切换条件,隔离原主节点后才允许提升备中心;最后验证数据一致性、业务读写和恢复目标。RPO≤15分钟指故障后最多接受丢失的业务数据时间,不等于“每15分钟备份一次”就必然达标,也不代表RTO(恢复业务所需时间)同样不超过15分钟。

先定义恢复目标和数据范围

RPO应按“故障发生时,灾备端最后一个可恢复且一致的数据点,与故障时刻之间的时间差”衡量。以跨地域主库在10:00发生不可恢复故障为例,如果灾备副本只能恢复到09:52,RPO约为8分钟;如果恢复点为09:43,则约为17分钟,已经超出目标。此处衡量的是可恢复数据点,不是监控页面上一次显示复制成功的时间。

建议把目标拆为三个层次:

项目建议定义运行时关注点
业务目标RPO≤15分钟灾备端可恢复点与故障时刻的差值
内部运行目标将复制延迟控制在5分钟以内为告警、判断和切换保留余量
切换目标单独定义RTO,例如按业务要求设定从确认故障到业务恢复服务的耗时

5分钟是便于预留处置空间的参考目标,不是对所有业务都适用的硬性数值。若故障发现、授权决策和切换操作还要占用数分钟,就不能把15分钟全部用作复制延迟预算。应根据业务数据价值和实际处置时间设定告警阈值,并定期用演练结果校正。

资产范围也要先划清。逐项登记数据库、文件或对象数据、应用配置、账号权限、证书、定时任务、队列、缓存以及业务依赖。容灾副本只覆盖已纳入复制和恢复流程的内容;如果数据库能恢复,但应用配置、密钥或任务定义缺失,业务仍可能无法恢复。需要区分哪些数据必须连续复制、哪些允许通过备份恢复,以及哪些状态可在切换后重建。

三个中心的角色与数据路径

一个便于理解和运维的示例布局如下。中心名称用于说明角色,不限定具体机房位置和产品:

位置中心角色常态职责主要故障覆盖
位置A中心A1:生产中心承载在线写入和主要业务服务单台设备或服务故障由中心内高可用处理
位置A中心A2:本地高可用中心保存本地同步或近同步副本,承担本地接管A1单中心故障
位置B中心B1:异地灾备中心接收跨地域异步复制,保留可恢复副本位置A整体不可用或灾难性故障

典型数据路径是:生产写入先在A1完成;A1与A2之间按业务和存储条件采用同步或近同步复制;A1再向B1异步复制。这样既能减少本地单中心故障造成的中断,也能在跨地域链路抖动时避免所有生产写入都被远端确认时延牵制。代价是B1存在复制落后窗口,因此RPO要靠持续监测和可执行的切换门槛保障。

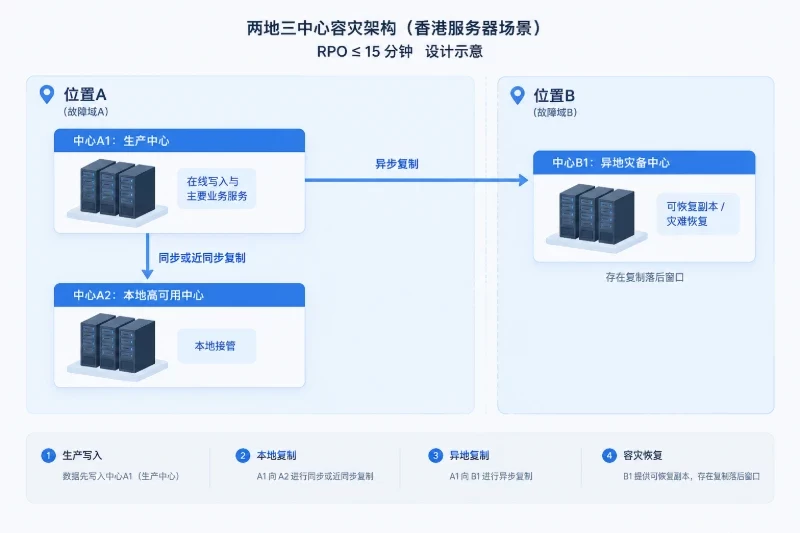

三个中心的角色与数据路径配图

同步复制也不是“天然零风险”。它可能受网络时延、仲裁机制、存储确认方式和应用提交语义影响;如果配置不当,可能增加写入延迟或在链路中断时影响可用性。异步复制则要重点关注延迟和积压恢复速度。设计时应明确:每个数据集采用何种复制方式、复制方向是否允许反向、发生冲突时以哪一端为准,以及切换后如何阻止旧主继续写入。

三中心不应被简单理解为“三份数据就自动具备高可用”。如果三个中心共用同一电力、网络入口、管理账号或控制平面,故障域仍可能重叠;如果仲裁只依赖生产中心和灾备中心之间的链路,链路分区时还可能出现双方都认为自己可以写入的情况。要明确仲裁与隔离规则,第三个独立故障域可用于见证或仲裁的设计,但见证票不等同于完整数据副本,也不能替代灾备数据。

RPO失守的常见故障与触发条件

容灾风险不只来自机房整体中断。以下情况都可能让RPO超标,或让副本看似在线却无法安全接管:

  • 复制链路中断或持续抖动:副本停止接收新变更,延迟不断扩大。链路恢复后若带宽不足,积压可能长时间无法追平。
  • 生产写入突增:业务产生的数据量超过复制链路的持续处理能力,健康检查仍正常,但灾备端恢复点逐渐落后。
  • 复制进程或存储异常:进程退出、日志空间不足、磁盘达到容量上限或副本进入错误状态,导致变更无法继续应用。
  • 数据顺序或依赖关系被破坏:数据库、文件和队列分别复制,却没有共同的一致性时间点;切换后可能出现记录已提交但文件未到、消息已消费但业务状态未更新等问题。
  • 误操作或逻辑损坏被复制:删除、错误更新或恶意变更可能沿复制链路传播。高可用副本不是历史备份,无法单独解决逻辑回滚需求。
  • 网络分区造成双主:生产中心与灾备中心彼此不可达,但两边服务仍可接受写入,恢复连通后出现冲突或覆盖。
  • 依赖项未纳入恢复:副本数据存在,但身份认证、域名解析、证书、应用配置或外部依赖不可用,业务仍无法对外提供服务。

建议使用复制延迟和数据量双重观察。若复制链路近期平均产生约每分钟2 GB变更,持续15分钟的积压约为30 GB;在有效吞吐约为每秒50 MB的情况下,理论追平时间约为600秒,即10分钟,尚未计入链路波动和新写入。若复制期间仍以接近同等速度产生新数据,实际追平时间会更长,甚至无法追平。因此,单看链路带宽或“连接正常”不足以判断RPO达标。

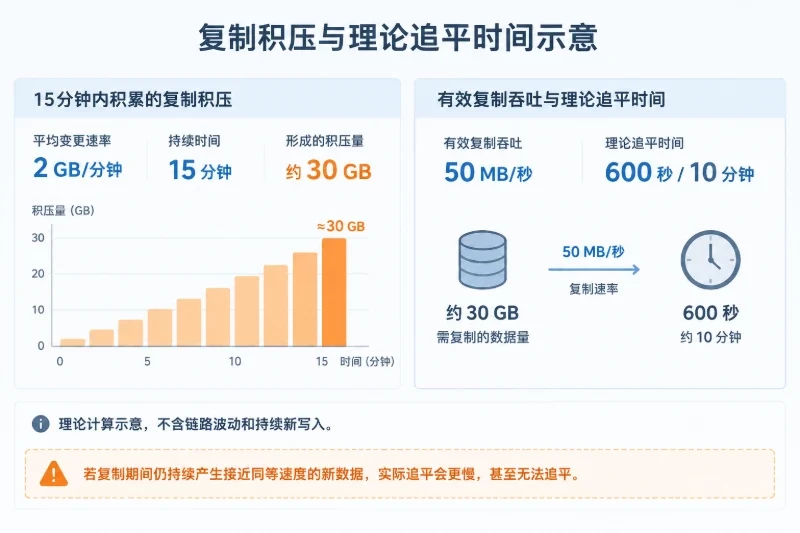

RPO失守的常见故障与触发条件配图

按优先级排查复制延迟

发生告警或怀疑灾备数据落后时,先留存时间点、监控曲线和复制状态。以下步骤以不改变生产数据为原则;涉及提升副本、停止写入或反向复制时,必须按变更审批和切换预案执行,不能在排查过程中临时试操作。

1. 确认故障范围和时间基准

记录业务异常开始时间、当前生产写入状态、受影响的数据集和中心状态。核对各中心时钟是否同步,使用统一时区记录故障与恢复时间;时间不一致会让复制延迟和RPO计算失真。

在Linux主机上,可用只读命令检查系统时间与基础资源:

date -u
df -h

date -u用于查看UTC时间,df -h用于识别磁盘空间是否接近耗尽。它们不能证明数据副本一致,只能帮助排除时间偏差和磁盘空间不足等基础问题。若系统时间与统一时间源偏差明显,先修正时间同步,再重新核算监控时间戳。

2. 检查复制状态、最后成功点和积压趋势

在所用复制系统的管理界面或监控中,查看每个数据集的复制状态、最后成功应用时间、当前延迟、积压量、错误计数和重试状态。重点判断趋势:

  • 延迟稳定且低于内部目标:当前复制路径大致正常,仍需确认最近一次可恢复点。
  • 延迟缓慢增加:生产变更量可能长期高于复制处理能力,不能只通过重启复制进程处理。
  • 延迟突然跳升:优先排查链路中断、复制任务暂停、存储写入失败或批量写入突增。
  • 显示连接正常但最后成功时间不更新:连接建立不代表数据已持续应用,应查复制队列和应用错误。
  • 积压持续下降但恢复点仍超过15分钟:链路可能正在追赶,但当前仍不满足RPO目标,不能提前认定已恢复。

若工具提供“已发送时间”和“已应用时间”,应以灾备端已经可靠落盘、并可按一致性规则恢复的进度作为判断依据,而不是只看发送端已发出的数据量。

3. 从链路到存储逐层定位

先检查中心间网络连通、丢包和带宽占用,再查看复制进程、目标存储空间、写入错误和系统日志。遵循“先观察、后变更”:不要为了消除告警直接重启复制、清空队列或重新初始化副本,这类操作可能丢失尚未应用的变更。

结果可按以下方式分流:

  • 链路不可达或丢包明显:核对两端网络设备状态、路由和带宽拥塞。修复链路后观察积压是否持续下降。
  • 链路正常但应用错误增加:检查目标端空间、权限、日志或版本兼容性;确认根因前不要强行跳过错误记录。
  • 目标端空间不足:先确认可安全释放的空间和保留策略,再扩容或清理经过批准的数据。不得删除复制日志或备份文件来“腾空间”,除非已确认其用途、保留要求和回滚方案。
  • 生产写入量骤增:评估是否为正常业务峰值或异常任务;在业务允许的情况下,优先控制非关键批量任务,并观察复制能力能否超过新产生的数据速率。
  • 状态无法解释或监控缺项:将副本标记为“可用性未确认”,按较保守的恢复点处理,不能仅凭服务进程运行就认定其可接管。

4. 核算可恢复点与剩余预算

以统一时间源计算故障时刻和灾备端最后一个可恢复一致点之间的间隔。若内部监控显示延迟为12分钟,且故障确认和人工切换还需要数分钟,RPO风险已接近目标上限,应升级处理并准备缩小生产写入窗口。不能把“延迟还没到15分钟”理解为可以继续等待,因为排查和切换本身也要时间。

当延迟已超过15分钟时,继续运行与否应由业务负责人依据数据损失风险决定。可选处置包括限制非关键写入、暂停可能扩大积压的批处理、等待复制追平或切换到灾备端。每项措施都可能影响业务,须明确影响范围和批准人;尤其是暂停写入或切换角色,不能作为普通监控告警的自动动作。

5. 修复后确认恢复,而非只确认告警消失

根因修复后,至少验证复制状态正常、积压持续下降、灾备端最后成功应用点更新,并确认关键数据集的恢复点在目标窗口内。最好连续观察一个覆盖业务峰值或写入波动的时间段,确认延迟没有再次上升。告警清除只说明阈值恢复,不代表数据已可安全切换。

切换设计:先隔离旧主,再提升灾备端

跨地域切换最危险的情况不是切换慢,而是生产端和灾备端同时接受写入。标准顺序应包括故障确认、授权决策、旧主隔离、确认最后可用恢复点、提升灾备副本、调整业务入口、验证读写。每一步都要有操作人和复核人,关键状态需保留时间戳与审计记录。

推荐将切换门槛写成明确条件,而不是依赖“看起来差不多”:

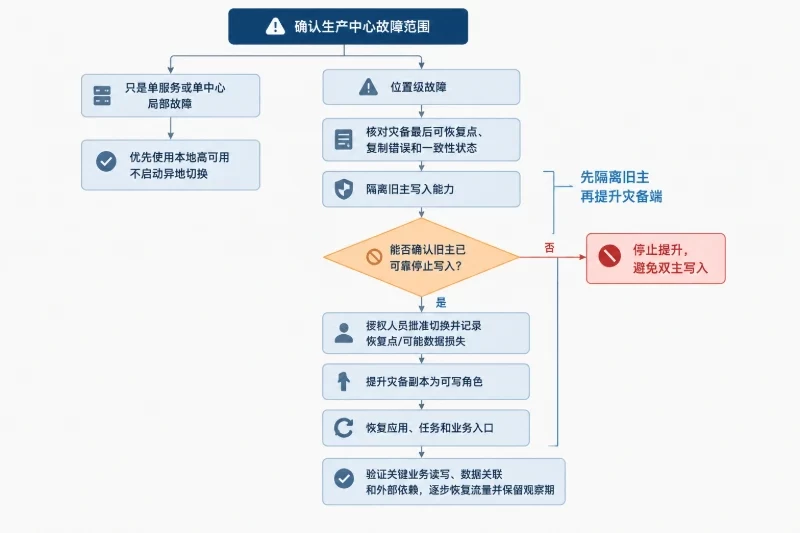

切换设计:先隔离旧主,再提升灾备端配图

  1. 确认生产中心故障范围,判断是单服务、单中心还是位置级故障;若仅为局部故障,优先使用本地高可用,不轻易启动异地切换。
  2. 核对灾备中心的最后可恢复点、复制错误和一致性状态,计算预期数据损失窗口。
  3. 隔离旧主写入能力,包括网络、存储或集群仲裁层面的可靠隔离;无法确认旧主已停止写入时,不提升新主。
  4. 由授权人员批准切换,并记录选择的恢复点及可能的数据损失。
  5. 提升灾备副本为可写角色,再逐项恢复应用、任务和业务入口;避免应用仍指向旧主。
  6. 验证关键业务读写、数据关联和外部依赖后,再逐步恢复流量;保留观察期和回退决策点。

“隔离旧主”应有可验证的技术手段,不能只依赖人员口头确认或断开一条可能仍有备用路径的网络连接。若切换系统支持仲裁、租约或写入栅栏(fencing),应测试其在网络分区、控制面不可用和人工误操作下的行为。任何自动故障转移都应有明确的误判保护机制,例如要求多项独立信号同时满足,并确保旧主不能继续对外写入。

数据一致性与回切边界

切换完成后,首先核实恢复点,而不是急于恢复全部流量。按业务重要程度检查关键表或数据集的最新记录时间、记录数量、关联关系和状态转换;涉及队列的业务还要检查未消费消息、重复消费和处理顺序。对文件与数据库共同构成的业务,需确认二者来自兼容的时间点,避免出现数据库引用了尚未复制到灾备端的文件。

恢复期间应暂缓回切生产中心。灾备端已接受新写入后,原生产中心的数据通常已落后;直接把旧主重新上线可能造成双向覆盖。回切前要先明确唯一写入源,将灾备端新增数据按受控方向同步回原中心,核对同步完成点和一致性,再安排维护窗口切换角色。若发生过双主写入或无法判断哪个副本包含权威数据,应停止自动合并,先冻结相关写入并开展数据核对。

逻辑损坏另需独立的备份恢复方案。容灾复制主要解决中心或设备不可用,误删和错误更新可能被同步到所有副本。应保留与在线复制相分离、具有明确保留周期的备份,并通过定期恢复测试确认备份可读、恢复流程可执行。恢复备份时要明确恢复到哪个时间点、会覆盖哪些数据,以及如何避免新产生的有效数据被覆盖。

用故障预演验证RPO,而不只看配置

演练宜先在不影响生产的环境或约定维护窗口执行,并设定停止条件、负责人和回退路径。预演重点不是制造越多故障越好,而是验证从故障出现到业务可用之间的每个决策点,以及每个数据集是否能达到约定恢复点。

可以按以下场景逐步演练:

  • 复制链路中断:观察告警是否及时触发、延迟和积压是否可见、链路恢复后能否追平。记录实际恢复速度,并与新增数据速率比较。
  • 单个生产中心不可用:确认本地高可用是否接管;验证不会误触发异地灾备切换。
  • 生产位置不可用:执行授权、隔离、恢复点确认和灾备提升,测量实际RPO与RTO。
  • 复制延迟超过内部阈值:确认值班人员收到升级告警,业务是否有明确的限写或切换决策机制。
  • 旧主网络分区但仍运行:验证隔离机制能否阻止旧主继续写入,防止双主。
  • 逻辑误操作:从独立备份恢复到指定时间点,确认在线副本不会被误当作历史版本。

每次演练都应记录故障注入时间、最后可恢复点、开始切换时间、业务恢复时间、数据校验结果和未完成事项。RPO计算使用故障时刻与实际恢复点;RTO计算使用故障确认或约定起算点至业务恢复的时间,起算口径需固定,便于不同批次比较。若演练中RPO超标,应查明是复制链路、监控发现、决策等待还是恢复流程耗时,不要仅通过修改监控阈值让报表“达标”。

恢复优先级与持续检查项

故障期间的恢复顺序建议按业务依赖制定:先恢复身份认证、核心数据服务和必要配置,再恢复关键交易或核心业务入口,随后恢复队列消费者、批处理和非关键功能。顺序应以依赖关系为准;若认证服务依赖数据库,应先满足其数据与网络条件,不能只按应用名称排列优先级。

日常运维至少检查以下项目:

  • 生产、同地副本和异地副本的角色、复制方向及最后成功应用时间。
  • 复制延迟、积压量、错误数、链路可用性和灾备端剩余空间。
  • 各中心时间同步状态,以及监控告警是否覆盖延迟增长而不仅是进程宕机。
  • 仲裁、写入隔离和旧主防护在网络分区时的实际效果。
  • 业务依赖、配置、证书、账号权限和任务定义是否纳入恢复清单。
  • 独立备份的保留情况与恢复可用性,以及最近一次切换和回切演练的问题闭环。

当数据价值高、业务写入持续且跨地域复制波动明显时,应优先提升复制可观测性和切换纪律;当RPO余量充足但恢复耗时较长时,应优先优化依赖恢复顺序和自动化验证。最终验收不看“架构图上有三个中心”,而看故障时能否确认权威数据、阻止双写,并在可测量的恢复点和业务恢复时间内完成接管。
