租用香港NVMe服务器建站如何设计数据复制与故障切换,兼顾一致性和恢复目标?
“租用香港NVMe服务器对建站有什么提升?”如果关注的是容灾,答案不能只看磁盘读写速度。NVMe通常有利于数据库数据文件、日志、备份和恢复过程降低存储等待,但它不会自动消除单点故障。一台服务器即使使用NVMe,主机、系统、数据库进程、网络入口或电源仍然可能成为单点。
较稳妥的设计是:至少准备两个相互独立的服务器节点,明确一个写入主节点和一个备用节点,使用数据库级复制同步关键数据,再通过稳定的业务入口完成切换。同时提前定义RPO和RTO,规定什么情况下允许丢失少量未复制数据、多久必须恢复服务。实际变更时,应按“先确认故障范围,再确认复制状态,最后切换写入入口”的顺序进行,不能因为主节点暂时无响应就直接提升备用节点,否则可能造成双主写入和数据分叉。

先确定恢复目标和一致性边界
RPO和RTO是复制方案的约束条件,而不是故障发生后的统计指标。
| 指标 | 含义 | 对复制方案的影响 | 验证方式 |
|---|---|---|---|
| RPO | 故障时最多允许丢失多长时间的数据 | 决定使用同步复制还是异步复制,以及日志保留策略 | 对比故障时最后提交记录与备用节点已接收、已落盘、已重放位置 |
| RTO | 从确认故障到业务恢复所允许的最长时间 | 决定切换是否自动化、入口如何切换、备用节点是否随时可用 | 记录告警、隔离、提升、入口变更和业务恢复的时间点 |
| 一致性边界 | 哪些数据必须与数据库事务保持一致 | 决定数据库、文件、缓存和配置是否需要分别复制 | 对比业务订单、文件引用、配置版本和校验值 |
| 可接受降级 | 故障期间允许只读、暂停上传或暂停部分功能 | 影响切换顺序和回滚方式 | 在演练中验证降级页面、写入拦截和恢复后的补偿流程 |
如果关键交易不能接受已确认提交的数据丢失,应优先考虑同步复制或带确认机制的复制方式。同步复制通常会增加提交等待,并且当备用节点不可用时,主节点可能需要暂停写入;异步复制对可用性和写入延迟更友好,但主节点突然损坏时,最近一段尚未送达或尚未落盘的数据可能丢失。
不能仅凭“同步”两个字宣称绝对零丢失。提交确认、数据库日志、底层存储、应用事务以及文件上传可能分别处于不同状态,必须把业务真正关心的数据范围纳入RPO定义。
现状核对:先排除错误切换
按优先级确认故障范围
以下检查应从低风险、影响面最大的入口开始。不要一开始就重启数据库、强制提升备用节点或删除复制目录。
| 优先级 | 检查内容 | 结果含义 | 修复后验证 |
|---|---|---|---|
| P0 | 业务入口、域名解析、健康检查、应用端口 | 入口异常不一定代表服务器或数据库故障 | 从多个业务检查点确认首页、登录、读请求和写请求状态 |
| P1 | 主节点是否仍在运行、是否还能接受写入 | 如果主节点只是应用层异常,直接切换可能制造双写 | 确认旧主节点已停止写入或已被隔离,再继续提升备用节点 |
| P2 | 备用节点的复制状态、接收位置、落盘位置和重放位置 | 备用节点可能在线,但数据已经严重滞后或复制已中断 | 提升后检查新主节点能否读取最近业务记录,并继续产生复制日志 |
| P3 | 存储空间、I/O等待、日志保留和数据库错误 | 磁盘满、日志无法写入、权限错误可能是复制中断的根因 | 修复后确认日志持续增长、复制状态恢复、空间使用率稳定 |
| P4 | 上传文件、配置、密钥和备份是否与数据库对应 | 仅复制数据库可能导致记录存在但文件缺失 | 通过文件数量、校验值和业务关联记录进行抽样验证 |
Linux服务器上可以先执行以下只读检查。该命令只采集主机状态,不修改配置;ss不可用时,应使用当前系统提供的端口查看工具,不要为了执行检查而安装不必要的软件。
# 适用于常见 Linux 系统,仅读取状态
date -Is
hostname
uname -a
uptime
df -hT
free -h
ss -lnt
重点观察以下结果:
uptime显示负载持续升高,而磁盘空间正常,可能是应用请求堆积、数据库锁等待或复制线程阻塞。- 数据分区接近满载时,不应立即清理日志。先确认日志类型、保留策略和备份状态,避免误删仍需要恢复的数据。
- 监听端口不存在,可能是服务未启动、监听地址改变或防火墙策略变化,不能直接推断数据库文件损坏。
- 主机可以连接但业务写入失败,应继续检查数据库角色、连接池和应用写入目标,不能只做网络层重试。
确认数据库角色和复制位置
以使用PostgreSQL的建站环境为例,先查询版本和当前角色。以下查询不会修改数据,但需要具备相应数据库查看权限;不同版本的统计字段可能存在差异,应先根据版本核对官方文档。
SHOW server_version;
SELECT pg_is_in_recovery();
pg_is_in_recovery()返回真,表示当前节点处于恢复或备用状态;返回假,表示它可以作为主节点。若两个节点都返回假,或者两个节点都被应用当作写入目标,应立即暂停自动切换,优先处理双主风险。
在主节点上检查复制连接:
SELECT
application_name,
client_addr,
state,
sync_state,
sent_lsn,
write_lsn,
flush_lsn,
replay_lsn
FROM pg_stat_replication;
在备用节点上查看接收和重放位置:
SELECT
pg_is_in_recovery(),
pg_last_wal_receive_lsn(),
pg_last_wal_replay_lsn(),
pg_last_xact_replay_timestamp();
结果可以这样判断:
state不是持续的流式复制状态,说明连接、认证、权限、网络或日志保留可能存在问题。- 发送位置持续前进,但备用节点的接收或重放位置不动,通常需要检查备用节点磁盘、数据库进程、恢复配置和日志。
- 备用节点在线但重放延迟不断增加,不能只看“复制连接正常”就执行切换,应评估实际RPO是否已经超出目标。
- 主节点没有备用连接,可能是备用节点故障,也可能是主节点不再允许发送日志,必须结合数据库日志和磁盘状态判断。
- 查询结果为空不一定表示数据丢失,但在提升前必须确认该节点是否真的拥有可用的最新数据。
变更准备:先把单点和回滚路径写清楚
节点角色要能明确区分
建议为每个节点记录以下信息:
- 节点标识、主机名和业务角色;
- 当前是否允许写入;
- 数据库版本和复制方式;
- 数据目录、日志目录和备份目录;
- 业务入口指向;
- 提升、隔离和重新加入集群的负责人。
主节点和备用节点不应共用同一个数据盘或同一个不可替代的运行环境。即使都租用香港NVMe服务器,也要向服务商核实两个实例是否真正独立、是否可能共享底层故障域,以及存储快照能否跨主机恢复。没有这些信息时,只能把它们视为逻辑上的两个节点,不能把独立性当作已验证事实。
如果当前只有一台服务器,优先建设“可恢复”能力,而不是把它称为高可用。此时应完成独立备份、异机恢复测试和清晰的恢复步骤;增加第二个节点并完成复制和切换演练后,才具备更完整的故障切换基础。
备份必须先于复制变更
实施复制或调整数据库参数前,至少应保留:
- 一份可读取的完整备份;
- 与备份匹配的事务日志、归档日志或等效恢复材料;
- 当前数据库配置、应用配置和入口配置;
- 上传文件及其校验信息;
- 备份生成时间、数据范围和恢复步骤。
快照只能作为恢复材料的一部分,不能代替经过验证的数据库备份。复制也不能代替备份,因为误删、错误更新和应用逻辑损坏可能被复制到备用节点。
恢复测试应在不影响生产写入的环境中进行,确认能够完成数据库恢复、文件关联检查和应用启动。若备份无法恢复,不应在生产环境直接修改复制参数来“碰运气”,应先修复备份链路。
预先制定隔离和切换权限

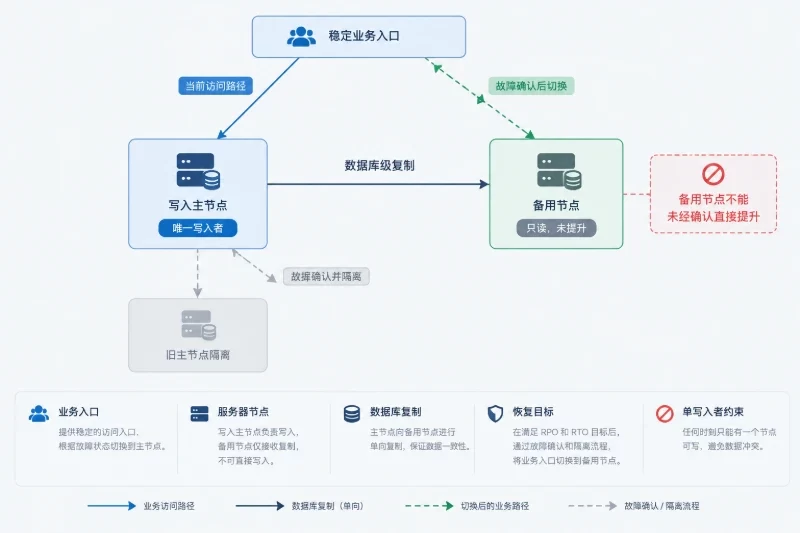

切换最重要的前置条件是防止旧主节点继续写入。推荐采用单写入者原则:

- 发现主节点异常后,先确认是应用故障、数据库故障还是主机不可达。
- 如果无法确认旧主节点状态,先阻断其业务写入,或通过可验证的方式将其隔离。
- 检查备用节点的复制位置和数据完整性。
- 只有在旧主节点不会继续写入的前提下,才提升备用节点。
- 更新稳定业务入口,让应用重新连接新主节点。
- 旧主节点恢复后,不得直接重新接入并允许写入,应先重新同步为备用节点。
若采用自动切换,必须额外具备故障判定、仲裁、旧主隔离和脑裂保护。只有心跳失败并不足以证明主节点已经停止写入;网络分区时,两个节点都可能认为对方失联。
分步实施:复制不同数据,避免只复制一部分
第一步:建立基线并确认写入路径
在变更前记录以下信息:
- 当前主节点和备用节点角色;
- 当前复制延迟或复制位置;
- 数据库最后一次备份时间;
- 业务入口实际指向;
- 当前写入成功率、错误日志和磁盘空间;
- 上传文件目录、配置文件和密钥的版本。
同时确认应用没有把数据库地址、上传目录或缓存地址硬编码到单个节点。如果故障切换只改变数据库,而应用仍然把文件写到旧主节点,最终会出现数据库记录和文件内容不一致。
第二步:建立一致的备用副本
数据库副本应从一致性备份或数据库原生基线复制建立,不应在数据库持续写入时直接复制数据目录。初始同步完成后,检查:
- 主备数据库大版本是否兼容;
- 复制账户权限是否只满足复制需要;
- 数据库日志是否持续生成和保留;
- 备用节点磁盘是否有足够空间;
- 备用节点是否处于可恢复但不接受业务写入的状态;
- 复制连接是否经过必要的身份认证和访问控制。
NVMe适合承载数据库数据、日志和恢复过程,但应同时监控写放大、磁盘使用率和日志增长速度。高IO性能不能替代日志保留策略;如果日志被快速产生却没有足够空间保存,备用节点仍可能因无法追赶而中断。

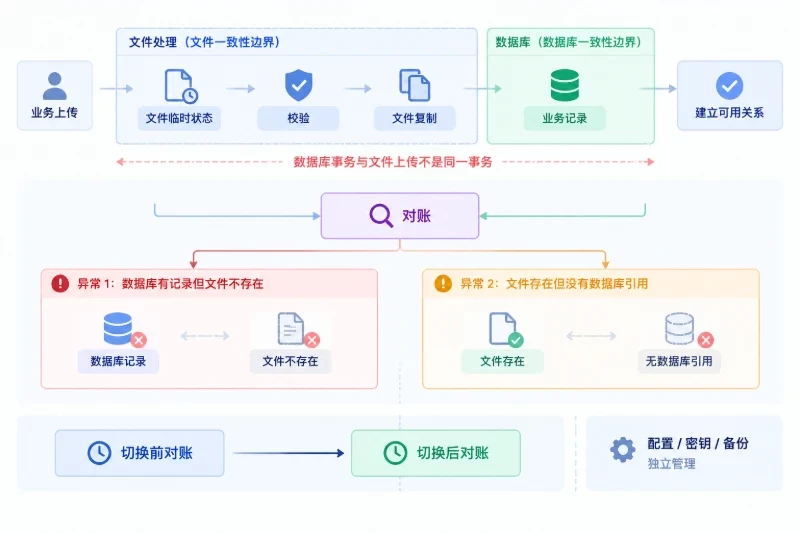

第三步:为文件、配置和数据库记录建立对应关系
建站数据通常不只有数据库:
- 文章、用户、订单等事务数据放在数据库复制链路中;
- 图片、附件和导入文件需要单独复制,并使用校验值确认内容一致;
- 应用配置、定时任务和密钥需要版本化管理;
- 备份文件必须存放在不依赖故障主节点的位置。
数据库记录和文件上传不是天然的同一事务。可以让文件先进入临时状态,完成校验和复制后再把数据库记录标记为可用;也可以建立定期对账任务,找出“数据库有记录但文件不存在”或“文件存在但没有数据库引用”的对象。切换前后都应执行对账,而不是只检查网页能否打开。

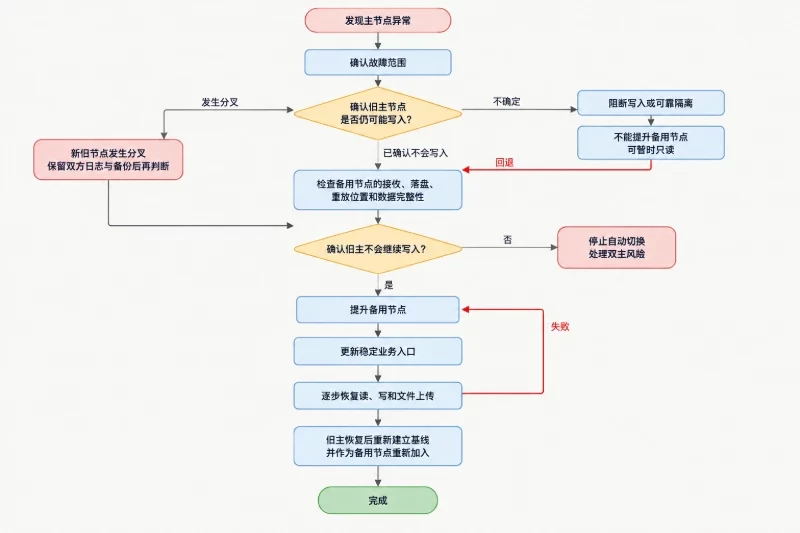

第四步:先采用可控的人工切换
在没有经过多轮演练前,不建议直接启用无条件自动提升。人工切换的基本顺序如下:
- 进入变更窗口,暂停高风险写入操作,必要时将部分功能切换为只读。
- 确认旧主节点已经停止写入,或者已被可靠隔离。
- 记录备用节点最后接收、落盘和重放的位置,评估可能的RPO。
- 提升备用节点为新的唯一写入节点。
- 修改稳定业务入口或应用连接配置。
- 逐步恢复登录、读操作、写操作和文件上传。
- 观察数据库、应用和文件复制状态。
- 将旧主节点作为待处理节点保存,不直接恢复为写入节点。
如果使用域名作为入口,解析缓存可能导致部分请求仍然到达旧节点,因此域名切换不能替代旧主隔离。更稳妥的做法是让应用使用稳定的数据库服务入口,或者由现有业务入口统一指向当前主节点。入口方式应在演练中确认实际生效时间,不能只依据配置文件中的TTL判断。
第五步:修复后的旧主节点必须重新同步
故障节点恢复后,先保留其原始日志和数据状态,便于分析故障原因。不要直接启动旧节点并允许它写入新业务,因为它可能包含新主节点没有的旧事务,也可能缺少新主节点已经提交的数据。
正确做法是:
- 确认新主节点当前唯一写入;
- 对旧节点进行数据完整性检查;
- 根据数据库支持的方式重新建立基线;
- 将旧节点以备用角色加入复制;
- 观察复制追赶完成;
- 再把它纳入下一次切换演练。
如果新旧节点已经发生分叉,不要简单覆盖一方数据。先保留双方日志和备份,判断是否存在业务写入、重复提交或数据缺失,再决定恢复、人工合并或从某个时间点重建。
验证观察:不仅验证“能访问”,还要验证数据
切换后的四层验证
第一层是入口验证。 检查业务域名、健康检查和应用连接是否已经指向新主节点。分别验证首页、登录、查询和写入,不要只用首页状态码判断成功。
第二层是数据库验证。 检查当前节点角色、写入是否成功、复制日志是否继续产生,以及备用节点是否能够接收和重放。执行一条可追踪的测试业务记录,确认写入、查询和复制结果一致;测试记录应按变更方案清理,清理前先确认不会误删真实业务数据。
第三层是文件验证。 抽样检查近期上传文件和历史文件,比较文件大小、校验值、数据库引用和访问权限。重点检查切换前后新上传的文件,因为这最容易暴露应用仍写入旧节点的问题。
第四层是恢复验证。 从最近备份中恢复一小部分数据或完整副本,确认备份链路没有因主节点切换而中断。若恢复所需日志不完整,应立即重新评估RPO,而不是把复制状态正常视为备份正常。
建议记录实际RPO和RTO
每次演练或真实切换都记录:
- 故障首次出现时间;
- 告警被确认时间;
- 旧主节点被隔离时间;
- 备用节点提升时间;
- 业务入口生效时间;
- 首次成功读请求时间;
- 首次成功写请求时间;
- 最后一条已确认业务记录是否存在;
- 备份和文件对账结果。
这样才能知道方案是否达到预定目标。若备用节点复制延迟在平时就不断增加,说明当前复制方式、磁盘容量、数据库负载或日志保留策略需要调整,不能等到故障时才发现。
常见失败处理和回滚边界
备用节点在线,但数据滞后
先暂停提升,检查磁盘空间、数据库日志、复制连接和重放进程。若滞后仍在可接受RPO内,可以继续修复复制;如果已经超过RPO,应明确告知切换后可能缺失的时间范围,并优先从备份或日志中补齐。
主节点不可达,但无法确认是否仍在写入
不要直接提升备用节点。应先隔离旧主节点的业务入口和写入权限,或由具备权限的运维人员确认其已关机、停止数据库或被可靠断开。无法完成隔离时,宁可暂时只读,也不要制造两个写入主节点。
切换后应用报错
先确认应用连接池是否仍缓存旧地址,再检查数据库角色、账号权限、入口配置和文件路径。若新主节点数据库写入正常但上传失败,说明文件复制或应用路径存在问题,不应通过回切数据库来掩盖文件问题。
需要回切,但新主节点已经产生写入
这不是简单的“切回配置”。立即切回可能丢失新主节点数据。应先停止或限制写入,保存新主节点备份,确认旧节点重新同步完成,再安排独立的回切窗口。若数据已经分叉,必须先完成差异核对。
观察窗口与回滚触发条件
变更完成后,观察窗口应至少覆盖一次业务高峰、一次备份任务和一次文件对账;具体时长按站点访问规律和RTO要求确定。观察期间持续查看写入错误、数据库复制位置、日志增长、磁盘空间、文件校验和以及备份结果。
出现以下情况时,应停止继续扩大变更并按预案回滚或转为只读:
- 旧主节点是否隔离无法确认;
- 两个节点同时被发现存在业务写入;
- 新主节点角色不明确或提升结果异常;
- 复制延迟超过预定RPO,且无法快速恢复;
- 数据库出现校验错误、日志缺失或无法恢复的异常;
- 切换后业务写入持续失败;
- 数据库记录与上传文件无法对应;
- 备份无法读取或无法完成恢复验证。
回滚的首要目标是保留当前数据和证据,而不是尽快把入口改回原节点。只要新主节点已经接受过有效写入,就不能在没有备份、差异核对和重新同步的情况下强行回切。这样设计,才能把NVMe带来的存储效率转化为更可控的复制、恢复和故障切换能力,而不是把单台高性能服务器误认为完整的容灾方案。
