大规模计算场景下,A5数据双路EPYC 9754服务器如何规划任务容量?

发布人:Minchunlin 发布时间:2026-10-07 10:42 阅读量:7

业务每天新增多少任务、单个任务消耗多少CPU时间、峰值能持续多久,决定了服务器需要多大容量。对于A5数据双路EPYC 9754香港服务器,256核512线程提供的是计算资源基础,并不是固定的并发数或请求量。规划时应把在线请求、批处理任务和数据增长分别换算为CPU、内存、存储及网络需求,再由首先达到业务边界的资源决定可承载容量。

因此,回答“能同时跑多少任务”,需要先区分任务类型:独立、可并行的CPU密集型任务,可以按单任务CPU时间推算吞吐;数据分析和数据库任务,还要检查工作集、内存带宽及磁盘访问;面向用户的在线业务,则必须同时满足延迟、错误率和峰值要求。容量余量也不能只看剩余线程,应覆盖业务增长、突发流量、后台维护以及节点故障时的任务转移。

一、负载画像:把并发、请求量和数据规模拆开

在线请求与批处理任务使用不同的容量口径

在线服务通常关心每秒请求数、响应时间和错误率,批处理平台则更关心单位时间完成的任务数,以及能否在截止时间前清空队列。两类任务可以运行在同一台服务器上,但不能用一个“最大并发”概括。

负载类型主要业务输入需要转换的资源需求容量验收重点
API、动态页面、在线计算峰值请求量、请求类型比例、响应时间目标每秒CPU时间、在途请求内存、存储访问、出站流量P95/P99延迟、错误率、持续吞吐
离线分析、批量转换任务数量、单任务成本、完成窗口总CPU时间、并行工作集、读写吞吐队列是否按时清空
数据库及检索热数据规模、查询复杂度、读写比例缓存、CPU、随机I/O、日志写入慢查询、锁等待、写入延迟
混合业务在线峰值与后台任务重叠情况多类资源的叠加占用在线服务不因批处理而超时

并发量描述同时存在的工作,请求量描述单位时间进入的工作;两者只有结合处理时间,才能转换为资源需求。

对稳定运行的在线服务,可以使用:

平均在途请求数 ≈ 每秒请求数 × 平均响应时间(秒)

例如,业务达到1,000请求/秒,平均响应时间为120毫秒,则平均在途请求约为:

1,000 × 0.12 = 120个

这里使用的是平均响应时间,不是P95延迟。若拥塞导致平均响应时间升至300毫秒,在请求量不变的情况下,在途请求会增加到约300个,进而推高连接数、请求缓冲区和内存占用。

这也解释了为什么“提高并发限制”不一定提高吞吐:处理能力不足时,增加并发往往只是把等待从客户端移到服务器内部。

请求类型不能只取一个平均数

轻量查询、报表生成、压缩转换和复杂计算的CPU成本可能相差较大。应至少拆出主要请求类别,分别记录:

  • 请求占比、平均CPU时间及高成本请求的分布。
  • 单请求常驻内存、临时缓冲区及返回数据大小。
  • 缓存命中率、实际磁盘访问和外部依赖等待时间。
  • 日常峰值、活动峰值及峰值持续时间。

增长变量也要分开。请求量每月增长10%,不代表CPU消耗也只增长10%;如果复杂请求占比上升,或者缓存命中率下降,资源需求可能增长得更快。

批处理还需记录任务到达速度和完成窗口。每天新增的任务,如果必须在两小时内完成,应按这两小时规划,而不是把总计算量平均摊到全天。

面向大规模并行计算与在线、批处理混合负载,A5数据提供香港AMD EPYC单路及双路物理服务器,涵盖9754等平台,为计算任务承载与业务扩容提供不同档位的算力资源。香港产品线还覆盖搭配SSD或NVMe的配置,并提供CN2与国际带宽方案,连接任务计算、数据读写和结果传输等环节,为数据分析、数据库及多任务服务提供部署基础。

二、资源变量:把业务需求换算成服务器预算

CPU:用CPU时间预算,而不是直接数线程

双路EPYC 9754配置对应256个物理核心、512个逻辑线程。512线程有利于提供更多调度位置,但不能等同于512个完整物理核心,也不能直接推导出固定数量的高负载任务。

容量计算可采用:

每秒CPU需求 = 各类请求量 × 对应单请求CPU时间之和 + 批任务完成速率 × 单任务CPU时间

其中,CPU时间不同于墙钟时间。一个任务等待磁盘或数据库连接时,墙钟时间在增加,但不一定持续消耗CPU;一个多线程任务运行10秒,累计CPU时间则可能超过10秒。

为解释计算关系,下面采用一组规划示例:

项目示例取值
轻量请求900请求/秒,每请求消耗0.035 CPU秒
复杂请求100请求/秒,每请求消耗0.18 CPU秒
批处理任务每任务消耗24 CPU秒,目标每分钟完成200个
有效计算系数0.80,用于表示并行、调度及资源竞争后的折减
规划使用比例有效容量的65%,用于预留延迟和突发空间

这些是估算条件,不是该服务器的实测承载结果。单任务CPU时间应在统一的软件版本、任务数据及线程设置下取得;如果启用SMT后吞吐表现变化,应重新校准有效计算能力,而不是把512直接代入物理核心公式。

在上述条件下,在线业务每秒需要:

900 × 0.035 + 100 × 0.18 = 49.5 CPU秒

批处理每秒需要:

200 ÷ 60 × 24 = 80 CPU秒

两者合计:

49.5 + 80 = 129.5 CPU秒/秒

规划CPU预算为:

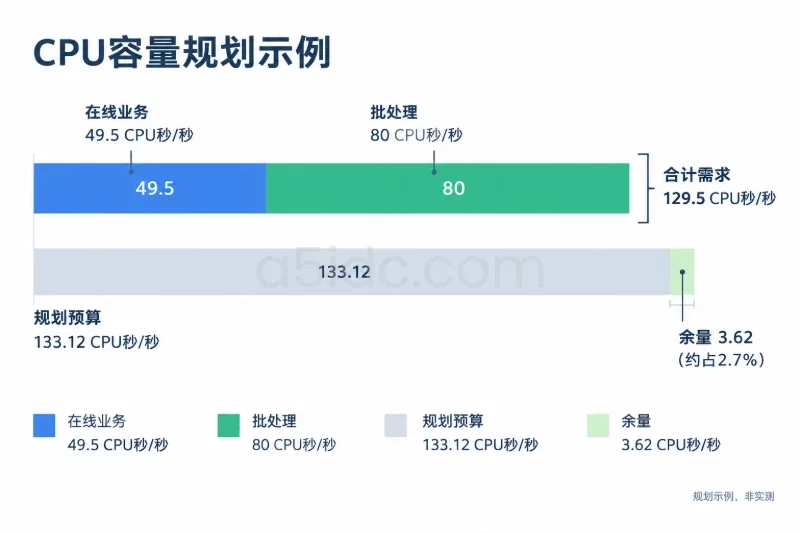

256 × 0.80 × 65% = 133.12 CPU秒/秒

当前组合在模型中能够进入预算,但只剩约3.62 CPU秒/秒,约占规划预算的2.7%,不足以支撑明显增长。

二、资源变量:把业务需求换算成服务器预算配图

有效计算系数和规划使用比例含义不同:前者反映任务能否有效利用处理器,后者表示业务愿意使用多少已验证能力。它们不能未经验证重复折减,也不能直接当成监控面板上的CPU利用率。

内存:按工作集和并发状态计算

内存需求通常可以拆成:

总内存需求 = 系统与服务基线 + 常驻数据工作集 + 在线在途请求内存 + 批任务工作集 + 临时及维护空间

例如,在一组示例部署中:

  • 系统和常驻服务占用32 GiB。
  • 数据库、索引等常驻工作集占用160 GiB。
  • 在线峰值为1,500请求/秒,平均响应时间仍为120毫秒,约有180个在途请求。
  • 每个在途请求额外占用64 MiB,共约11.25 GiB。
  • 128个批处理工作进程,每个工作集为0.75 GiB,共96 GiB。
  • 另留48 GiB给临时对象、维护操作和缓冲波动。

总计约为:

32 + 160 + 11.25 + 96 + 48 = 347.25 GiB

如果所选交付配置具有512 GiB可用物理内存,且按75%的规划占用上限计算,预算约为384 GiB,示例负载尚有一定空间。但512 GiB只是本例配置条件,并不代表A5数据该产品所有交付批次的固定内存规格。

此处1 GiB等于1,024 MiB。常驻工作集应避免与数据库缓存、共享内存重复计数;多个进程共享的数据,也不能简单按进程数完整相乘。

对大规模分析任务,“数据文件大小”尤其不能直接等同于内存需求。解压、排序、哈希表和中间结果可能放大工作集。若一次任务会出现显著内存峰值,应按峰值阶段确定并行上限,而不是按平均占用安排任务。

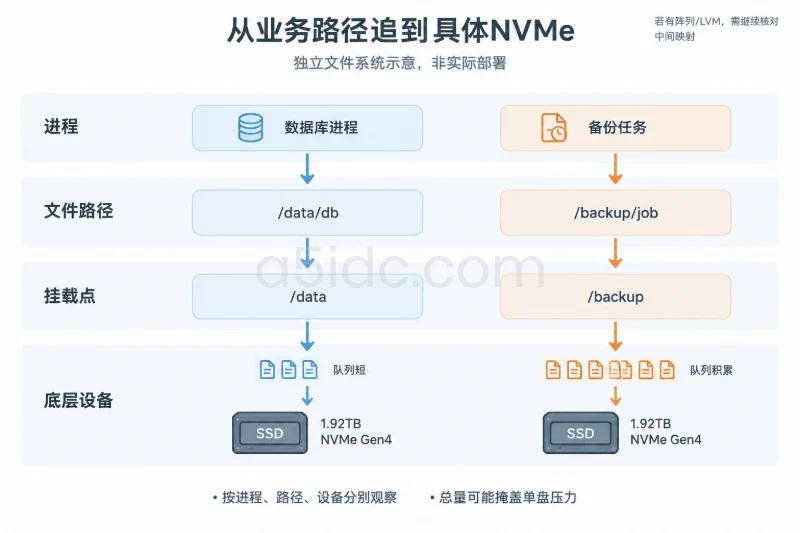

存储:容量、吞吐和延迟分别核算

存储空间可以按保留周期推算:

所需空间 = 当前数据与索引 + 保留周期内新增数据 + 日志及临时文件 + 本地快照或备份占用

例如,当前数据及索引共1.2 TB,每天净增20 GB,未来30天增加600 GB,再加400 GB本地快照和100 GB日志、临时空间,总需求为2.3 TB。

本例使用十进制单位,1 TB等于1,000 GB。若要求占用不超过可用空间的80%,需要至少:

2.3 ÷ 80% = 2.875 TB可用空间

这里的可用空间应采用RAID、文件系统及必要保留空间扣除后的容量,而不是所有硬盘标称容量之和。本地快照也不等于独立备份,不能替代异地或独立故障域的数据副本。

空间充足仍可能发生I/O瓶颈。规划还应分别核对:

  • 在线业务的随机读写次数与延迟。
  • 批处理顺序扫描、结果写入的持续吞吐。
  • 数据库日志写入及同步提交的延迟。
  • 在线访问与批任务同时运行时的混合负载表现。

例如,在线业务1,000请求/秒,每请求平均6次逻辑读取,缓存命中率90%,在暂不计预读和放大的简化条件下,约产生600次存储读取/秒。若另有每请求2次落到存储层的随机写入,则约为2,000次写入/秒。

这与后台200 MB/s顺序扫描属于不同指标,不能合并成一个数字后判断硬盘是否够用。应在相近读写比例、队列深度及数据规模下验证实际延迟和吞吐。

网络:计算输出量,并核对香港交付条件

对A5数据香港服务器,网络容量既影响用户请求,也影响远程数据读取、结果下载及跨节点任务交换。香港部署位置不能代替线路验证,应以目标用户所在地、实际访问路径和高峰时段测试为准。

在线业务每秒返回1,000次响应,每次平均50 KB,则应用层出站数据约为:

1,000 × 50 KB = 50 MB/s = 400 Mbps

若另有30 GB结果文件需要在20分钟内传完:

30 × 8 × 1,000 ÷ 1,200 = 200 Mbps

两者合计约600 Mbps。这里使用十进制口径,1 GB等于1,000 MB,1字节等于8比特,尚未计入协议开销、重传及其他业务流量。

按链路有效能力的70%作为规划占用上限,需要约:

600 ÷ 70% ≈ 857 Mbps

若在线请求增长至1,500请求/秒,而批量传输不变,应用层需求将达到800 Mbps,所需有效链路能力约为1,143 Mbps。此时即使CPU仍有空余,原有网络预算也可能先被突破。

选购时应分别确认网口速率、公网带宽额度、共享或独享条件、流量计费口径、入站与出站限制,以及内网互联条件。它们不是同一个容量指标。

三、瓶颈判断:找到最先影响业务目标的资源

不以“CPU未满”判断容量充足

服务器还能接收请求,不代表还能在目标时间内完成请求。真正的容量边界,是吞吐、延迟、错误率、队列长度或任务截止时间开始不满足要求的位置。

观察现象优先核对的瓶颈容量处理方向
请求增加后吞吐提升有限,CPU运行队列持续增长CPU预算、线程竞争、并行效率限制后台任务,优化计算或增加计算节点
CPU不高,但某个进程或线程持续繁忙串行阶段、锁竞争、单线程热点优化热点,不能仅依赖更多核心
内存余量持续下降,出现换页或任务被终止工作集、并发上限、内存泄漏降低并行度、增加内存或拆分任务
磁盘队列和延迟上升,应用大量等待随机I/O、日志写入、混合读写竞争调整存储或隔离批处理
出站速率接近限额,下载和同步耗时增加公网带宽或链路质量调整传输窗口、扩带宽或优化分发
资源平均值不高,但P99延迟明显恶化短时突发、NUMA、锁或外部依赖查看细粒度指标和请求链路

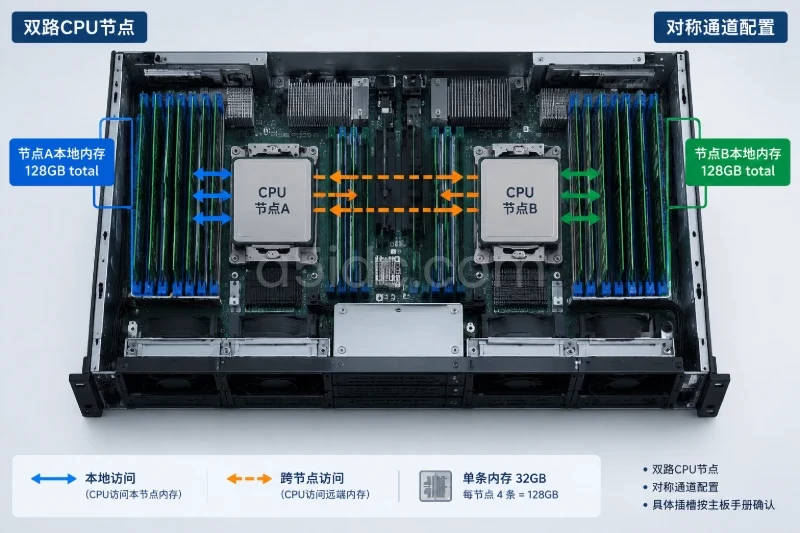

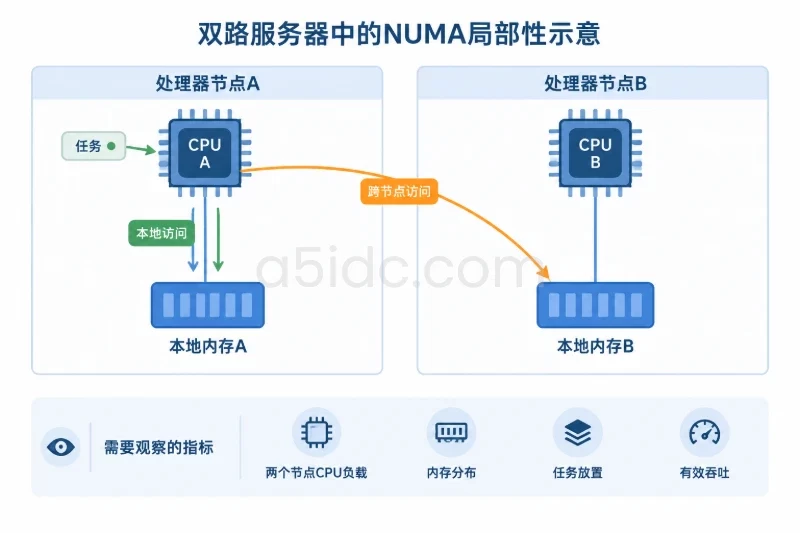

双路系统还需观察NUMA局部性。线程主要运行在一个处理器上,却频繁访问另一侧内存,可能降低任务有效吞吐。容量验收应核对两个处理器节点的CPU负载、内存分布和任务放置效果,而不是只看整机平均值。

三、瓶颈判断:找到最先影响业务目标的资源配图

对于流式分析、扫描和大数组运算,内存访问能力也可能先于CPU计算能力达到边界。增加工作线程后,如果完成速度不再增长,却带来更多内存争用,应停止提高并行度。

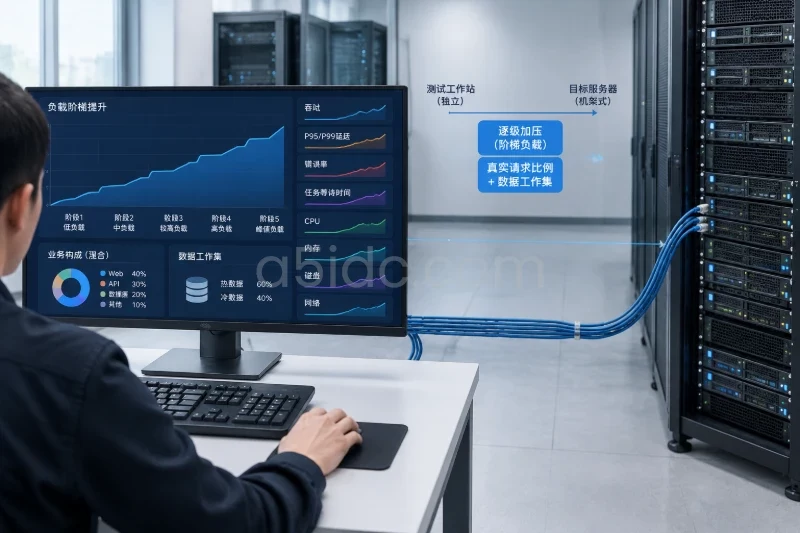

用阶梯负载确定可持续能力

压测应保留真实请求比例和数据工作集,逐级提高到达速率或任务并行度,并持续覆盖业务峰值窗口。每一级同时记录吞吐、P95/P99延迟、错误率、任务等待时间和资源状态。

三、瓶颈判断:找到最先影响业务目标的资源配图

需要区分两个边界:

  • 技术饱和边界:继续加压时,吞吐不再增长,等待或错误显著增加。
  • 业务可用边界:仍能持续运行,但已接近响应时间或任务截止时间要求。

日常容量应建立在业务可用边界以内,而不是以短时压测的最高吞吐作为生产目标。对混合业务,还应测试在线峰值与批处理同时运行、冷缓存启动、索引维护和数据导入等资源竞争状态。

四、容量余量:把增长和突发放进同一个模型

余量必须按资源分别保留

CPU、内存、存储和网络的剩余能力不能互相替代。CPU空闲30%,不能弥补内存不足;磁盘剩余空间很多,也不能抵消日志写入延迟过高。

延续前面的CPU示例,当前需求为129.5 CPU秒/秒,规划预算为133.12 CPU秒/秒。若所有任务量增加25%,而单任务成本不变,需求将达到:

129.5 × 1.25 = 161.875 CPU秒/秒

已超过预算。这组任务虽然当前可以纳入模型,却不宜直接视为有充分增长空间的稳定部署。

如果仅在线请求增加50%,在线CPU需求变为74.25 CPU秒/秒。为了继续守住133.12的预算,批处理可用量只剩:

133.12 − 74.25 = 58.87 CPU秒/秒

对应批处理完成速率约为:

58.87 ÷ 24 × 60 ≈ 147个/分钟

这时可以降低后台任务速率,但前提是约147个/分钟仍能满足批处理截止时间。若不能,就需要增加计算资源,而不是继续把任务压进队列。

增长预估应覆盖资源交付周期

稳定复合增长可使用:

未来需求 = 当前需求 ×(1 + 每周期增长率)的周期数次方

例如,每月增长10%,三个月后的需求约为当前的1.331倍。请求类型、单任务数据量或缓存命中率发生变化时,应重新计算资源成本,不能只套用请求增长率。

余量通常要覆盖三个时间尺度:短时突发由限流、排队和可调度余量承担;日内峰谷可以通过错峰批处理处理;持续增长则要覆盖服务器采购、交付、数据迁移和验证所需时间。

如果扩容准备需要数周,就应在当前余量不足以覆盖这段增长时启动扩容,而不是等资源耗尽。

单机容量与业务连续性容量分开规划

一台256核服务器适合承载大量可并行工作,但高单机容量也意味着更多任务集中在同一故障域。增加本机CPU余量,并不能解决整机不可用的问题。

在线关键业务应单独计算节点失效后的承载能力;可重试批处理则要确认任务状态持久化、检查点、幂等性及恢复时间。如果单个任务本身无法拆分,并且工作集超过可交付内存,增加另一台服务器也未必能解决问题,需要先调整算法或数据处理方式。

五、扩容触发点:用监控趋势确定何时增加资源

根据业务边界校准阈值

可先设置参考告警,再通过压测和生产观察修正。下面的区间是阈值设计示例,不是所有业务统一适用的标准。

资源或业务指标示例触发条件触发后的判断
CPU可用预算峰值窗口持续消耗已验证预算的70%~80%,且趋势继续上升检查延迟及队列,预测增长后的CPU需求
内存应用工作集接近规划上限,或出现换页、分配失败区分正常缓存与不可回收工作集
存储空间预测将在扩容交付周期内突破保留线提前增加可用空间或调整保留周期
存储性能I/O延迟持续偏离基线并导致业务超时检查读写竞争,不能只看空间余量
网络高峰持续接近已验证带宽预算,传输窗口无法满足扩带宽、错峰传输或优化分发
任务队列到达速率长期高于完成速率,剩余窗口不足增加工作节点或重新安排任务
在线质量P95/P99或错误率持续接近业务上限即使CPU不高,也应启动容量分析

这里“CPU预算使用比例”不是操作系统CPU利用率。应先验证服务器在目标负载下能提供多少稳定吞吐,再计算当前业务消耗了多少已验证能力。

队列触发点可以进一步量化:

预计清空时间 = 待处理任务数 ÷(完成速率 − 新增速率)

仅当完成速率高于新增速率时,这个估算才成立。例如,队列有3,600个任务,每分钟完成180个,同时新增120个,净清理速度为60个/分钟,预计需要60分钟。如果剩余处理窗口只有40分钟,就已触发扩容或任务调整条件,即使CPU尚未满载。

把交付验收与扩容方式对应起来

采购A5数据双路EPYC 9754香港服务器时,应把业务模型转换为验收项目,分别确认处理器识别、内存容量及布局、存储可用容量与混合负载表现、网络额度和目标地区访问效果。具体内存、磁盘、网卡及服务条件应以实际交付配置为准,不能仅凭CPU型号推断。

五、扩容触发点:用监控趋势确定何时增加资源配图

这类配置更适合可并行计算、多任务批处理和需要较大整机资源池的负载。若核心业务主要受单线程性能、远程数据库或公网带宽限制,增加核心数的收益可能有限。成本也应同时纳入内存、存储、带宽、备份、运维及按核心计费的软件授权,而非只比较服务器月租。

后续扩容应对应实际瓶颈:

  • 可独立分发的CPU任务,优先评估增加计算节点。
  • 单任务工作集较大,优先评估内存升级或任务拆分。
  • 存储延迟影响在线请求,优先调整存储或隔离读写负载。
  • 结果传输占满链路,优先调整带宽和传输方式。
  • 单线程热点限制吞吐,先优化程序,避免只增加并发。

监控最终应同时回答三个问题:当前业务是否仍满足目标、资源需求以多快速度增长、剩余容量能支撑多久。将“预计触及业务边界的时间”与“扩容交付、迁移及验证所需时间”比较,并额外保留突发缓冲,就能为这台256核512线程服务器确定可执行的任务上限和扩容触发点。
