从单机到集群,香港EPYC服务器虚拟化如何分阶段迁移并验证回滚?
香港 EPYC 服务器从单机演进到虚拟化集群,目标不只是增加节点,而是让业务能够在明确的资源边界内迁移、恢复,并在变更失败时回到可用状态。较稳妥的路径是:先完成现状核对和可恢复备份,再把业务迁入单台虚拟化宿主机;随后增加第二台主机验证跨主机迁移,最后建立具备可靠仲裁、存储恢复能力和故障处置流程的集群。每一阶段都应单独验收,不把系统重装、网络改造、存储切换和高可用启用放进同一个停机窗口。
回滚也不能只理解为“把旧服务器开回来”。切换前,可以撤销配置并保留原业务;切换后尚未产生新写入,可以按预定步骤恢复旧入口;一旦新环境接收了订单、数据库更新或文件上传,就必须先处理新增数据,再决定回到旧环境还是在新环境修复。作为生产变更负责人,应先确定数据权威源、可接受停机时间和数据损失范围,再批准下一阶段。
一、现状核对:确认迁移对象与目标集群边界
把“单机”拆成可迁移的业务单元
单机环境可能是一台运行多个服务的裸金属服务器,也可能已经是一台承载多台虚拟机的宿主机。两种起点的风险不同:前者需要处理物理机到虚拟机的转换、启动方式与设备驱动;后者主要检查虚拟机格式、CPU 特性、存储与网络兼容性。
变更清单至少应覆盖以下内容:
| 核对对象 | 必须记录的内容 | 对实施的影响 |
|---|---|---|
| 操作系统 | 发行版、版本、内核、BIOS/UEFI 启动方式、磁盘分区 | 决定虚拟机能否启动及恢复方式 |
| 应用与数据库 | 服务版本、依赖关系、数据库大小、写入频率、定时任务 | 决定迁移顺序与一致性备份方法 |
| 存储 | 实际数据量、磁盘健康、阵列方式、加密密钥、挂载关系 | 决定传输时间与恢复前提 |
| 网络 | IP、网关、VLAN、MTU、绑定方式、入口与出口规则 | 决定切换后能否连通 |
| 外部依赖 | 授权、支付回调、邮件、对象存储、来源 IP 白名单 | 决定业务是否真正可用 |
| 恢复条件 | 备份位置、恢复工具、管理控制台、责任人 | 决定故障时能否执行回滚 |
不要仅按“网站、数据库、缓存”分组。还要找出谁在写数据:后台任务、消息消费者、报表生成器和同步程序都可能在前台停机后继续修改旧库。遗漏这些写入源,会让新旧环境同时产生数据,增加回滚难度。
分别核对 EPYC、虚拟化平台与直通设备
EPYC 具备适合虚拟化的硬件基础,但“同为 EPYC”不等于虚拟机可以在任意两台服务器间在线迁移。不同代际、不同 BIOS 设置以及虚拟化平台版本,可能使来宾系统看到不同的 CPU 特性。
| 检查项 | 适用条件 | 验证方式与边界 |
|---|---|---|
| AMD-V/SVM | 所有硬件虚拟化宿主机 | 核对 BIOS 设置、宿主机识别结果,以及测试虚拟机能否启动 |
| CPU 模型与特性 | 计划跨节点迁移 | 选择平台支持且所有目标节点均能提供的 CPU 模型,做迁移和业务测试 |
| NUMA | 多路或较大内存配置 | 查看拓扑,观察虚拟机内存分配、跨 NUMA 访问与业务延迟 |
| IOMMU | 网卡、GPU、存储控制器等 PCI 直通 | 检查启用状态和设备分组;不能只凭 CPU 参数判断 |
| 固件与驱动 | 网卡、RAID/HBA、NVMe 等设备 | 核对硬件兼容范围、驱动支持和维护记录 |
| 虚拟化平台版本 | 多宿主机管理与迁移 | 使用受支持的版本组合,按该版本规则核验迁移方向 |
在 Linux 宿主机上,可先通过只读命令采集基本信息:
lscpu
free -h
lsblk -o NAME,SIZE,TYPE,FSTYPE,MOUNTPOINT
ip -br link
ip route
这些结果可用于核对 CPU、内存、磁盘和网络现状,但不能替代 BIOS 检查、硬件兼容核验或实际迁移测试。
如果未来节点可能采用不同代 EPYC,建议在业务虚拟机正式投产前确定 CPU 兼容基线。使用直接暴露宿主机特性的模式,可能有利于利用硬件能力,却会收窄迁移范围。修改虚拟 CPU 模型后,通常需要完整关机再启动才能使来宾系统采用新模型,不能把配置文件变更当成迁移兼容已经生效。
绑定物理设备的虚拟机应单独归类。PCI 直通往往限制在线迁移,目标节点也未必具备相同设备。这类业务应安排停机迁移、替代设备或应用层接管,不能沿用普通虚拟机的迁移验收标准。
A5数据提供中国香港的物理服务器资源,涵盖单路及双路 AMD EPYC 平台,并配有 SSD、NVMe、不同内存容量及 CN2、国际带宽等配置,可为单机业务迁入虚拟化宿主机、增加第二节点和后续扩展提供硬件基础。针对数据库、接口服务及多任务负载,也能结合香港地区的计算、存储与网络资源,承接分阶段迁移中的节点部署需求。
香港机房环境要核对交付边界
地区并不改变虚拟化原理,但会影响网络切换和恢复路径。香港服务器应重点确认:交付的是裸金属还是已有虚拟化实例;是否具备远程控制台和救援能力;公网 IP 是否允许迁移;交换网络是否限制额外 MAC 地址;是否可提供满足集群通信和数据同步要求的内网。
跨机房时,还要单独核对 RTT、抖动、丢包、可用带宽及故障域。不能因为两台机器都位于香港,就默认它们适合组成低延迟集群。公网带宽也不等于可供备份、迁移和存储同步持续使用的内网吞吐,向 A5IDC 或机房运维确认方案时,应把这些需求分别列出。
二、变更准备:先保证能恢复,再计算停机窗口
备份验收必须包含一次隔离恢复
备份任务显示成功,只说明备份流程完成,不代表业务可以恢复。正式迁移前,应把备份恢复到隔离网络中的临时环境,避免恢复出的服务抢占生产 IP、执行定时任务或消费生产消息。
不同数据应采用对应方式:
- 虚拟机磁盘:使用平台支持的备份机制;数据库所在虚拟机仍需确认应用一致性。
- 数据库:使用对应数据库支持的一致性备份方法;需要恢复到指定时间点时,保留所需日志并验证日志链。
- 文件业务:核对目录、权限、时间戳及校验值,确认上传文件与数据库记录一致。
- 宿主机配置:保存网络、存储、启动、访问控制及虚拟机配置。
- 密钥与授权:确认恢复环境能够解密磁盘、加载证书,并满足软件授权条件。
快照是短期状态保留手段,不是独立备份。 如果快照和业务磁盘依赖同一台服务器或同一存储系统,设备故障可能同时使两者失效。备份应保存在不同故障域,并验证目标环境可以读取和恢复。
隔离恢复的验收,不应止于系统登录成功。至少要启动应用、查询关键数据、完成一次不触达真实支付或通知渠道的测试事务,并确认恢复耗时符合业务要求。
用 RPO、RTO 明确迁移承诺
RPO 表示可接受的数据丢失时间范围,RTO 表示允许的恢复时间。两者要由业务负责人确认,不能由运维单方面用技术参数代替。
例如,展示类服务可能允许短暂停机;交易数据库可能要求计划切换不丢失已确认写入;文件处理服务则可能允许任务重新执行。这些业务不能套用同一个回滚标准。
停机窗口应按完整链路估算:
停写时间+最终增量同步+目标启动+业务验证+入口切换+回滚预留。
下面给出一个十进制单位的估算示例:需要传输 600 GB 数据,预计有效吞吐为 800 Mbps。
- 600 GB = 600 × 1000 MB。
- 数据量换算为兆比特:600 × 1000 × 8 = 4,800,000 Mb。
- 传输时间:4,800,000 ÷ 800 = 6,000 秒,约 100 分钟。
这只是数据传输时间,不包含备份处理、磁盘读写瓶颈、启动和验收。若提前完成全量复制,停写后剩余 12 GB 增量,在相同吞吐下理论传输时间约为 120 秒。但增量能否缩小,取决于复制机制是否受支持,以及业务写入速度是否低于同步消化速度。
在线迁移还涉及虚拟机内存脏页。高写入负载可能使预复制长期无法收敛,最终暂停时间也不能仅凭磁盘数据量推算。因此,窗口应以演练记录为依据,并给失败恢复留出时间,而不是把整个窗口都分配给正向实施。
冻结与本次无关的变更
迁移期间不宜同时升级数据库主版本、重构应用、替换网络架构和启用新的存储系统。否则一旦出错,难以判断是迁移兼容问题还是应用变更问题。
变更单应写明当前与目标版本、涉及的业务、备份位置、实施负责人、业务验收人,以及最晚回滚决策时间。涉及覆盖目标磁盘、修改网络或停用旧数据库时,还需明确受影响资源和恢复方法,不应依靠临场判断。

三、分步实施:单宿主机、双主机验证,再进入集群
第一阶段:把业务迁入单台虚拟化宿主机
如果现有服务器仍运行裸金属业务,优先使用临时迁移主机或新增主机承接业务。在唯一生产服务器上直接重装虚拟化平台,会同时失去旧环境和恢复操作空间。
确实只能原机重装时,应先验证裸机恢复或替代主机恢复,确认磁盘备份、分区信息、启动配置和系统恢复介质齐备。这个路径的停机时间通常更长,不能按普通虚拟机迁移安排窗口。
实施顺序建议如下:
- 在目标宿主机上配置管理网络、业务网络和存储,保存初始配置。
- 先迁入无状态或低风险服务,核对启动、网络和监控。
- 将数据库、文件服务恢复到隔离环境,完成业务一致性检查。
- 在正式窗口暂停全部写入源,执行受支持的最终同步。
- 启动目标服务,验证后再切换入口。
- 保留旧环境,但禁止其继续写入或被生产流量误访问。
这一阶段的目标是“业务在虚拟化环境中稳定运行”,不是立即提高资源超分配比例。初始 vCPU、内存和磁盘配置应以原环境基线为依据,同时预留宿主机和备份任务资源。
物理机转换后如果无法启动,应检查启动方式、磁盘控制器、启动盘识别及驱动;如果系统启动但业务不通,应先核对网卡名称、地址、路由和应用监听。未完成验收前,不应为了赶窗口连续叠加配置修改。
第二阶段:增加第二台主机,验证迁移能力
第二台主机首先用于验证业务能否离开原宿主机,而不是立即启用自动接管。
以 Proxmox VE 为例,创建集群与加入已有集群是不同操作。已有虚拟机的节点可以按平台支持流程创建集群;加入集群的目标节点,应按对应版本要求提前处理已有来宾和配置冲突,通常准备为空节点更稳妥。不能把两台已经独立承载生产业务的主机直接合并,当作无影响操作。
迁移测试应区分三种情况:
| 迁移路径 | 主要前提 | 必须验证的风险 |
|---|---|---|
| 共享存储上的在线迁移 | 目标节点可访问相同存储,CPU 与设备兼容 | 内存迁移、网络续接、应用会话及短暂停顿 |
| 本地磁盘迁移 | 平台支持对应迁移方式,目标空间与链路充足 | 磁盘复制耗时、I/O 压力、失败后的磁盘归属 |
| 停机迁移或备份恢复 | 可接受停机,备份可恢复 | 数据一致性、启动耗时、网络与入口切换 |
不要把“在线迁移成功”理解为“宿主机故障后也能自动恢复”。在线迁移要求源节点仍可配合;源节点突然失效时,目标节点必须有可用的虚拟机磁盘或可恢复副本。
这一阶段至少选一台低风险虚拟机,完成迁移到第二节点、业务验证、再迁回原节点。两端分别记录应用错误率、延迟、迁移耗时与存储压力,确认能力可重复,而不是只看管理界面显示任务完成。
第三阶段:建立仲裁、存储与剩余容量都成立的集群
两台服务器不天然等于可靠高可用。仲裁用于判断哪一侧可以继续执行集群决策;发生网络分区时,如果缺少合理的仲裁与防双写机制,可能出现重复启动或双重写入。
三节点方案通常更便于形成多数派,但仍需检查故障域。若采用两节点加平台支持的独立仲裁机制,仲裁服务应避免与某一业务节点共用同一失效条件。仲裁只解决决策问题,不提供额外算力,也不保存业务数据。
存储路径也应分别验收:
- 共享存储:节点切换不必重新复制完整磁盘,但存储本身不能成为未处理的单点。
- 本地存储复制:适合部分预算和性能需求,但异步副本可能落后,故障恢复的数据损失边界取决于复制状态。
- 分布式存储:需要额外磁盘、网络和运维能力,故障恢复及重平衡会消耗资源,不能按可用容量满配业务。
对于计划切换,可通过停写和最终同步尽量实现不丢失已确认写入;对于突发故障,异步复制的恢复点未必等同于源节点最后一次写入。这两个验收条件必须分开。

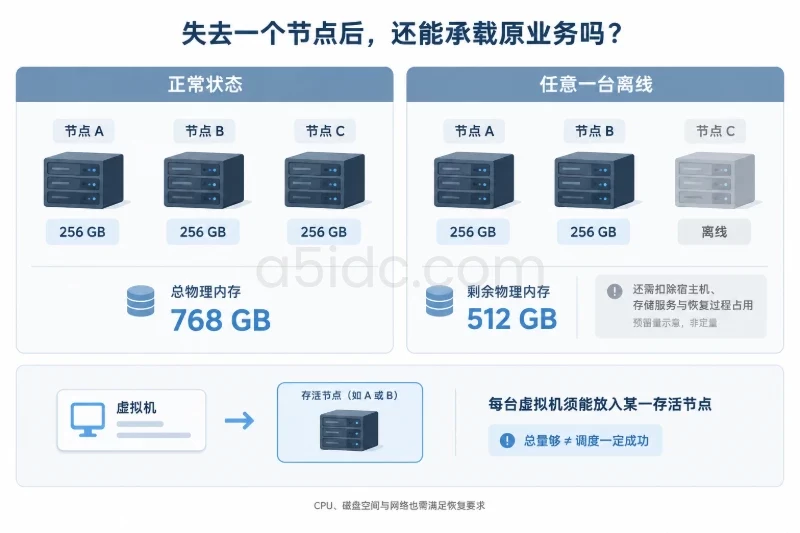

容量也要按失去一个节点后检查。三台各 256 GB 内存的节点,总物理内存为 768 GB;若要求任意一台离线后继续承载原业务,剩余物理内存只有 512 GB,还需扣除宿主机、存储服务及恢复过程的占用。除此之外,每台虚拟机都必须能放入某一存活节点,磁盘空间、CPU 与网络也要满足要求。总量够用,不代表实际调度一定成功。

只有仲裁、磁盘可达性、资源余量和隔离机制都通过验证,才应把选定业务加入自动恢复策略。
四、验证观察:用业务结果确认变更,而不是只看虚拟机状态
每一阶段都设置继续或停止的门槛
验证应从基础连通进入应用,再检查业务一致性:
- 基础层:宿主机、存储、时间同步、虚拟机启动及管理入口正常。
- 网络层:从实际业务入口访问,核对解析、端口、来源白名单和回调。
- 应用层:检查登录、查询、写入、文件上传、消息消费和定时任务。
- 数据层:核对关键记录、复制状态、文件校验及重复任务。
- 资源层:观察 CPU、内存、存储延迟、网络丢包和任务积压。
- 恢复层:确认旧环境仍可按预案恢复,备份链未中断。
新环境不得用“系统看起来正常”代替业务验收。应选择可追踪的测试事务,核对其从入口到数据库、文件或队列的完整结果。
观察指标应与迁移前相同负载区间比较。例如平均 CPU 降低,但接口尾延迟上升,仍可能存在存储等待、NUMA 分配或网络路径问题。集群节点显示在线,也不能证明仲裁链路在抖动时仍然可靠。
回滚演练与故障演练分开进行
回滚演练验证“如何返回旧状态”,故障演练验证“节点失效后如何恢复”,两者不能互相替代。
正式切换前,应验证备份恢复、虚拟机迁回,以及旧入口恢复。隔离演练中还可模拟:新环境写入一笔测试数据后,如何停止写入、备份新增数据并按受支持方式同步回旧环境。
节点故障演练优先使用测试业务。涉及生产时,应单独批准窗口,并确认冗余容量、备份和隔离机制。不能通过随意断电、拔线来证明高可用:失联节点仍可能运行,未确认其停止写入前,在其他节点启动同一业务可能造成冲突。

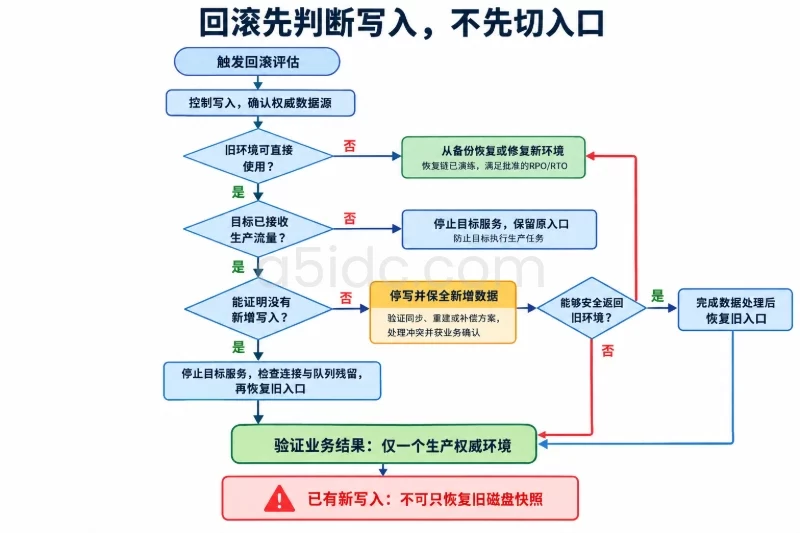

五、回滚条件:明确最后决策时间与数据处理方式
按写入状态选择回退路径
| 当前状态 | 回滚方式 | 必须满足的条件 |
|---|---|---|
| 目标尚未接收生产流量 | 停止目标服务,保留原入口 | 旧环境完整,目标不会误执行生产任务 |
| 已切入口但尚无新增业务写入 | 停止目标服务,再恢复旧入口 | 能证明没有新增写入,并检查连接与队列残留 |
| 已有新增写入 | 停写、保全数据,再同步或补偿 | 明确权威数据源、处理冲突并取得业务确认 |
| 旧环境不可直接使用 | 从备份恢复或修复新环境 | 恢复链已演练,RPO/RTO 仍在批准范围内 |
切换后有写入,不能仅恢复旧磁盘快照。这样可能让已确认交易、上传文件或任务结果消失。数据库反向同步也不是天然可用,需提前验证工具、版本与数据模型;无法可靠逆向同步时,应采用停写、重建旧端数据或前向修复。
任何回滚都先控制写入,再切入口,并确认只有一个生产权威环境。

把触发条件写成可判断的指标
以下可作为示例门槛,实际应按业务基线调整:
- 关键接口错误率持续超过约定阈值,且短时间内无法定位并安全修复。
- p95 延迟较同负载基线上升超过 30%,持续 10 分钟,并已影响业务。
- 出现数据不一致、重复扣款或丢失已确认写入,立即停止继续放量。
- 存储错误、复制持续落后或集群仲裁异常,影响恢复能力。
- 剩余窗口不足以完成安全回滚,不再追加未演练的修复尝试。
最晚回滚决策时间应倒推。例如窗口为 60 分钟,回滚经演练约需 20 分钟,再预留 10 分钟业务确认,则应在第 30 分钟前决定继续还是返回。数据安全问题不应等到时间门槛才处理。
正式切换后,建议安排 30~60 分钟现场密集观察,随后至少覆盖一个业务高峰和一次备份周期,通常可设置 24~48 小时观察期。期间核对业务事务、延迟、存储状态、复制状态和新备份可恢复性;旧环境保留但禁止写入。只有观察期通过、备份恢复验证完成且业务负责人确认后,才进入旧资源退役。若出现数据一致性、仲裁或不可恢复的存储问题,应暂停下一阶段扩容,按已批准的数据处理和回滚路径执行。
