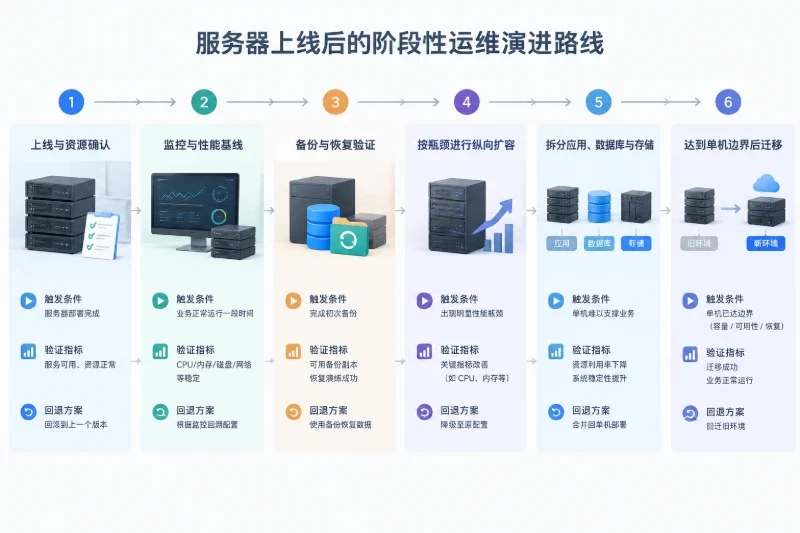

服务器上线后如何逐步演进?从监控、备份到扩容看运维路线
服务器刚上线时,单台配置能够支撑当前访问量,并不意味着它适合长期运行。业务增长后,访问请求、并发连接、数据库体积、日志数量和备份窗口都会变化,原本“够用”的资源可能逐渐变成延迟、故障和维护风险。更稳妥的做法不是一开始就堆满硬件,而是先建立监控与备份,再根据可观测数据进行纵向升级,最后在单机边界出现时拆分架构或迁移环境。
一条可执行的演进路线通常是:起步阶段确认资源和数据安全,运行阶段建立性能基线,出现持续增长信号后先定位瓶颈并升级单机资源,业务继续扩大后再拆分应用、数据库和存储,最后在单点风险、容量上限或维护窗口无法接受时完成迁移。每次变化都应有触发条件、验证指标和回退方案,而不是仅凭一次访问高峰做决定。

先确定服务器演进的判断框架
海外服务器的搭建不能只看处理器、内存或硬盘容量。硬件选型需要与业务类型、数据增长速度、峰值访问量和可接受停机时间对应起来。
例如,展示型网站通常更关注应用响应速度、静态文件读取和网络吞吐;接口服务更关注并发连接数、请求处理能力和尾部延迟;数据处理任务则可能更依赖处理器、内存或磁盘读写。相同的访问人数,在不同业务模型下产生的资源消耗可能完全不同。
可以先用下面四个问题确定起步配置:
| 判断维度 | 需要确认的问题 | 对资源演进的影响 |
|---|---|---|
| 访问量 | 日均请求量和峰值请求量分别是多少 | 决定处理器、连接数和应用实例数量 |
| 并发 | 同时保持连接的用户有多少,请求是否集中到短时间内 | 影响内存、连接池、队列和网络资源 |
| 数据量 | 数据库、上传文件和日志每天增长多少 | 影响存储容量、磁盘性能和备份时间 |
| 可用性 | 是否允许短暂停机,是否需要单点故障后继续服务 | 决定单机、冗余和多节点架构的边界 |
这里要区分几个容易混淆的概念:
- 访问量是一定时间内的请求总数。
- 并发连接数是同一时间保持连接或等待处理的连接数量。
- 每秒请求数反映单位时间内的请求压力。
- 带宽占用取决于响应内容大小和传输频率,并不等于请求数。
- CPU 使用率高不一定说明服务器需要增加 CPU,也可能是查询、代码或任务调度效率不佳。
因此,服务器演进的核心不是追求某个固定配置,而是找到当前限制业务的主要瓶颈。
起步阶段:先让“够用”变成可验证
硬件选型应留出合理余量
起步阶段通常适合采用结构简单、容易维护的单机方案,但“单机”不等于可以忽略规划。应用、数据库、上传文件、日志和备份如果全部放在同一块存储上,短期部署方便,长期却容易互相争抢资源。
起步时可以按照以下思路分配资源:
| 业务特征 | 起步时重点关注的资源 | 不宜忽略的问题 |
|---|---|---|
| 访问量较低、页面内容较轻 | 基础计算资源、足够内存和可靠存储 | 是否预留日志与备份空间 |
| 接口请求较多、响应较频繁 | CPU、内存、连接数和应用进程数量 | 数据库连接池是否过大 |
| 图片、附件或文件较多 | 存储容量、磁盘读写和备份带宽 | 文件增长是否会挤占系统盘 |
| 定时任务、报表或批处理较多 | CPU、内存和任务运行时段 | 任务是否与在线请求争抢资源 |
| 数据不能轻易丢失 | 存储可靠性、备份策略和恢复能力 | 快照是否只是同一存储上的副本 |
初始配置不必按照未来几年峰值一次性采购,但应避免刚上线就把所有资源用到接近上限。一般可以为处理器、内存和存储预留一定空间,同时提前确认后续是否能够升级。若资源无法扩展,或者升级必须更换整台服务器,就要把迁移成本纳入起步阶段的选择。
上线后先建立性能基线
没有基线,就无法判断“变慢”究竟是业务增长、代码变化、数据库问题还是外部访问波动。上线后的前几天或前几周,应记录正常业务时段和高峰时段的典型数据,至少包括:
- 请求量、并发连接数和主要接口的响应时间;
- 平均延迟以及 p95、p99 延迟;
- 4xx、5xx 错误率和超时次数;
- CPU 使用率、负载、内存可用量和交换空间变化;
- 磁盘使用率、读写延迟、读写吞吐;
- 网络入站、出站流量和连接数;
- 数据库连接数、慢查询数量和锁等待;
- 备份开始时间、结束时间、备份大小和最近一次恢复验证结果。
平均延迟不能代表全部用户体验。例如平均响应时间为 200 毫秒,但 p99 达到 5 秒,说明少数请求已经受到明显影响。扩容前应优先观察尾部延迟、错误率和资源饱和时间,而不能只盯着平均值。
告警阈值可以先采用参考值,再根据实际基线调整。例如:
- CPU 持续超过 70% 可作为观察信号,超过 85% 且反复出现在业务高峰时,需要定位瓶颈;
- 可用内存长期低于总内存的 15%,并伴随交换空间增长,通常需要检查内存压力;
- 存储使用率达到 70% 时开始规划清理或扩容,达到 85% 前应完成处理;
- p95 延迟连续多个观测周期高于正常基线的 1.5 倍,应检查应用、数据库和磁盘;
- 5xx 错误率持续超过 1% 只能作为参考告警值,具体阈值还要看业务是否允许失败请求;
- 单次流量尖峰不一定需要扩容,持续多个高峰周期才更有判断价值。
这些数值不是通用标准。一个后台管理系统和一个交易接口对延迟、错误率的容忍度不同,告警应以业务影响为最终依据。

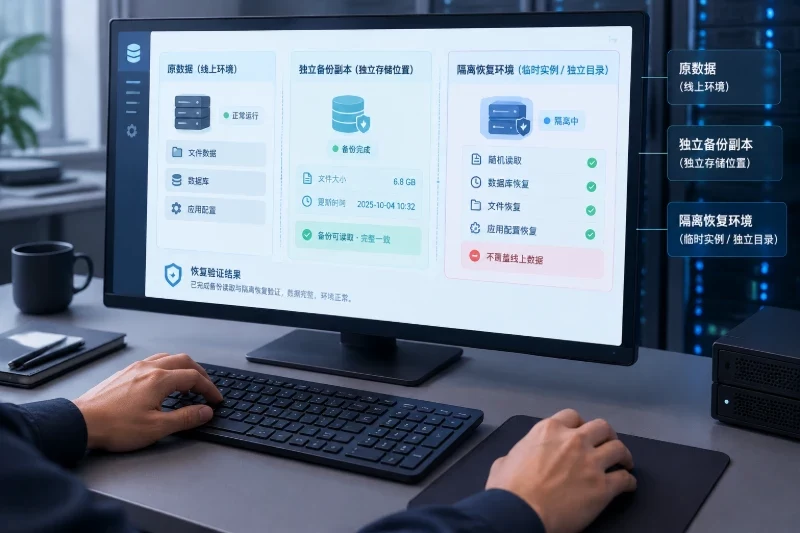

备份要在数据变多之前完成
备份不是“设置了一个定时任务”就算完成。真正需要确认的是:备份是否包含关键数据,是否存放在独立位置,出现故障后能否在目标时间内恢复。
至少应区分以下数据:
- 数据库及其事务日志;
- 用户上传文件或业务生成文件;
- 应用配置、定时任务配置和部署记录;
- 需要恢复业务所依赖的证书、密钥或访问凭据;
- 必要的操作日志和审计记录。
备份策略可以围绕两个指标设计:
- RPO(恢复点目标):最多能接受丢失多长时间的数据。例如 RPO 为 1 小时,意味着故障后最多接受丢失最近 1 小时内的数据。
- RTO(恢复时间目标):希望在多长时间内恢复服务。例如 RTO 为 2 小时,意味着恢复流程应在约 2 小时内完成。
如果业务每天只产生少量变化,周期性全量备份可能已经足够;如果订单、提交记录或接口数据持续写入,就需要更短的备份间隔或增量日志。备份副本不应全部留在与原数据相同的存储位置,否则存储故障、误删或权限问题可能同时影响源数据和备份。
快照可以缩短恢复单台服务器的时间,但它通常不能替代独立备份。起步阶段至少要验证三件事:

- 备份任务完成后,文件大小和更新时间是否正常;
- 随机抽取一个备份,在隔离环境中能否读取;
- 能否从备份恢复出可用的数据库、文件和应用配置。
恢复测试最好在业务压力较低时进行,恢复目标应使用独立目录、临时实例或隔离环境,避免覆盖线上数据。涉及覆盖、删除或替换数据前,应先保留原备份并明确回退方式。
增长信号:什么时候说明单机开始吃紧
业务增长通常不是突然从“正常”变成“无法运行”,而是先出现一些持续信号。判断是否需要升级,应同时观察流量、资源、数据和运维成本四个方向。
看持续趋势,而不是一次峰值
下面几类现象经常意味着需要进入评估阶段:
- 高峰时 CPU、内存或磁盘长期接近上限;
- 请求量增长后,p95 和 p99 延迟同步上升;
- 数据库连接池经常耗尽,出现排队或连接超时;
- 磁盘剩余空间下降速度加快,备份窗口越来越长;
- 日志、临时文件或上传文件占用空间,影响正常服务;
- 定时任务开始与在线请求争抢 CPU、内存或磁盘;
- 单次发布、重启或备份造成的影响时间变长;
- 维护操作越来越依赖人工,出现遗漏和重复操作;
- 业务已经不能接受服务器重启期间完全中断。
可以用简单的增长估算辅助判断。例如,每天新增数据约 5 GB,30 天约增加 150 GB;如果还要保留多份备份、临时文件和日志,实际存储需求会高于 150 GB。若备份压缩比例和文件增长不稳定,就不能只按数据库当前大小购买存储。
带宽也需要按峰值计算。假设每天传输 100 GB,按十进制单位计算,平均速率约为:
100 GB × 8 × 1000 ÷ 86400 秒 ≈ 9.26 Mbps
如果业务峰值约为平均值的 5 倍,峰值传输速率约为 46.3 Mbps,还没有计入协议开销、突发下载和其他业务流量。平均带宽足够,并不代表高峰期一定不会拥塞。
并发增长不等于只增加 CPU
一个请求平均处理时间为 0.2 秒,每秒处理 40 个请求时,理论上的平均处理中请求数约为:
40 × 0.2 = 8 个
但实际并发还会受到慢查询、网络等待、长连接、队列和突发流量影响。若某些请求耗时突然升高,即使请求总量没有大幅增加,并发连接也可能快速累积。
因此,遇到并发上升时应按以下顺序确认:
- 应用进程是否已经占满 CPU;
- 内存是否不足并开始频繁交换;
- 数据库是否存在慢查询、锁等待或连接池限制;
- 磁盘读写延迟是否拖慢请求;
- 网络传输是否达到上限;
- 应用是否把本应异步处理的任务同步执行。
如果真正的问题是查询效率或连接池配置,单纯增加 CPU 可能只能延迟问题出现,不能解决根因。
第一次升级:优先进行可控的纵向扩容
当监控确认瓶颈集中在单台服务器时,第一次升级通常采用纵向扩容,也就是增加当前服务器的计算、内存、存储性能或网络资源。它的优点是改动范围较小,应用架构和数据访问方式不必立即重构。
按瓶颈选择升级方向
| 主要现象 | 更可能的限制 | 优先检查或升级方向 |
|---|---|---|
| CPU 长时间高位,应用进程占用明显 | 计算能力不足或任务过重 | 检查代码和任务后增加 CPU 资源 |
| 可用内存持续下降,交换空间增长 | 内存容量不足或缓存失控 | 排查内存泄漏、缓存策略后增加内存 |
| 磁盘空间快速减少 | 数据、文件、日志增长 | 清理无效数据并扩展存储容量 |
| 磁盘读写延迟明显升高 | 存储性能不足或请求争用 | 分离高频读写、优化任务后升级存储性能 |
| 网络出站接近上限 | 文件传输或响应内容过大 | 优化响应体积并评估网络资源 |
| 数据库锁等待和慢查询增加 | 数据访问效率或并发写入问题 | 优化查询、索引和事务,再判断是否需要拆分 |
升级之前应保留一段时间的监控数据,确认瓶颈至少在多个业务周期中重复出现。一次短时 CPU 峰值不适合作为唯一依据;但如果连续数天在高峰时段出现高延迟、队列堆积和资源高位,就具备升级理由。
纵向升级要有变更和回退边界
无论是在线调整资源,还是需要重启、更换存储,都应先完成以下准备:
- 记录升级前的 CPU、内存、延迟、错误率、连接数和磁盘指标;
- 完成数据库、文件和配置备份,并验证备份可读取;
- 确认变更影响范围,包括是否重启、是否中断连接、是否影响定时任务;
- 选择低峰时段,提前通知相关使用方;
- 保留原配置、原环境或可恢复的快照;
- 升级后先进行健康检查,再逐步恢复全部流量;
- 在一个完整业务高峰周期内观察结果。
成功验证不能只看服务器能够启动,还应检查:
- 主要页面和接口是否可以正常访问;
- 数据库读写是否正常;
- 后台任务是否按计划执行;
- 文件上传、下载和权限是否正常;
- p95、p99 延迟是否回到目标范围;
- 错误率、连接数和磁盘延迟是否改善;
- 备份任务是否仍能在规定窗口内完成。
如果升级后延迟没有改善,或者错误率反而上升,应根据原有回退方案恢复。不要在问题原因不明时连续增加多个资源项,否则会失去对效果的判断。
什么时候不应继续堆单机资源
以下情况说明纵向扩容可能已经接近边界:
- 单台服务器能够提供的最大资源仍无法覆盖峰值;
- 数据库、应用、文件和后台任务持续互相争抢;
- 任何维护都必须让全部业务停机;
- 业务已经要求故障后仍能继续提供服务;
- 单机备份和恢复时间超过 RTO;
- 服务器故障会同时影响应用、数据库和文件;
- 资源升级成本和迁移成本接近重新规划架构。
如果问题只是一个查询、任务或存储目录配置错误,不应因为单机出现短时高负载就立即拆分架构。架构升级会增加部署、监控、备份、权限和故障排查的复杂度,需要由持续性问题来支撑。

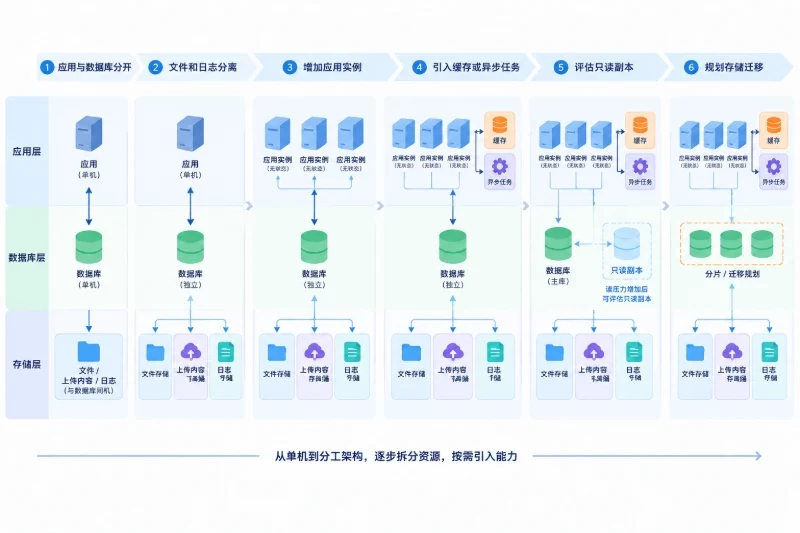

架构扩展:从单机走向分工和冗余
当单机无法同时满足性能和可维护性要求时,可以按照业务状态逐步拆分,而不是一次性引入所有组件。
先拆分资源争抢最严重的部分
常见的扩展顺序是:

- 将应用服务与数据库分开,避免应用进程和数据库争抢 CPU、内存与磁盘;
- 将上传文件、生成文件和日志从系统盘中分离;
- 将无状态应用增加为多个实例,减少单实例故障对整体服务的影响;
- 对访问频繁但变化不大的内容增加缓存;
- 对耗时任务使用异步队列,避免长任务阻塞在线请求;
- 数据库出现读压力时,再评估读写分离或只读副本;
- 当单个数据存储达到容量、性能或维护边界时,规划数据迁移或分片。
每一步都应说明解决的具体问题。例如,增加应用实例只能缓解应用层处理能力不足,不能直接解决数据库锁等待;增加缓存可以减少重复读取,但不能替代数据一致性设计;增加只读副本可以分担部分查询压力,却可能带来复制延迟。
多节点并不自动等于高可用
从一台应用服务器扩展到多台时,应用是否无状态是关键。如果用户会话、临时文件或任务状态只保存在某一台服务器本地,请求切换到另一台后可能出现登录失效、文件找不到或任务重复执行。
扩展前需要明确:
- 会话保存在哪里,节点切换后是否仍然有效;
- 上传文件是否能够被所有应用节点读取;
- 定时任务是否会在多个节点重复执行;
- 日志是否能够集中查看;
- 发布时如何逐台更新并验证;
- 某个节点异常时,如何停止向它分配请求;
- 数据库连接、缓存和后台任务是否有容量上限。
如果这些问题没有答案,增加节点可能只是把单机问题变成多节点问题。扩展架构之前,应先补齐健康检查、日志记录、配置管理和备份验证。
扩容成本不只有服务器费用
架构扩展后的成本变量包括:
- 新增计算、存储和网络资源;
- 多节点之间的数据同步和存储成本;
- 备份副本数量与保留周期;
- 监控指标、日志保留和告警维护;
- 发布、测试、故障排查和权限管理的人力;
- 数据一致性、复制延迟和任务幂等处理;
- 迁移期间的临时资源与回退环境。
如果业务规模仍小、停机影响有限、单机资源还有明显余量,那么保持简单架构往往更容易控制风险。只有当可用性、并发、数据量或维护窗口已经超过单机能承担的范围时,拆分才具有实际价值。
迁移与退出条件:在达到边界前完成切换
“退出单机”不一定意味着立即重做全部系统,也可能只是把数据库迁移到独立环境、替换存储方式,或把应用从一台服务器扩展到多个实例。关键是明确触发条件和迁移范围。
适合启动迁移的信号
出现以下情况之一时,可以开始规划迁移,而不是等到故障后被动处理:
- 当前服务器资源已经没有可用升级空间;
- 未来数月的增长预测会超过现有容量;
- 数据库或存储的备份、恢复时间已经超过 RTO;
- 单台服务器停机就会造成不可接受的业务中断;
- 应用发布、系统维护或安全更新无法在可接受窗口内完成;
- 数据库与应用长期互相抢占资源;
- 故障恢复需要临时人工拼接多个步骤,且没有经过演练;
- 现有环境的扩展方式会引入明显的数据一致性风险。
迁移不应只比较新旧服务器的处理器和内存,还要比较同一业务口径下的性能、数据安全和恢复能力。至少需要确认:
- 新环境的计算、内存、存储和网络资源是否覆盖峰值;
- 数据迁移期间是否允许写入;
- 是否需要增量同步;
- 迁移失败后能否继续使用旧环境;
- 域名、访问入口、证书和定时任务是否已准备;
- 新环境是否完成备份和恢复测试;
- 迁移后的监控指标是否与旧环境可以对照。

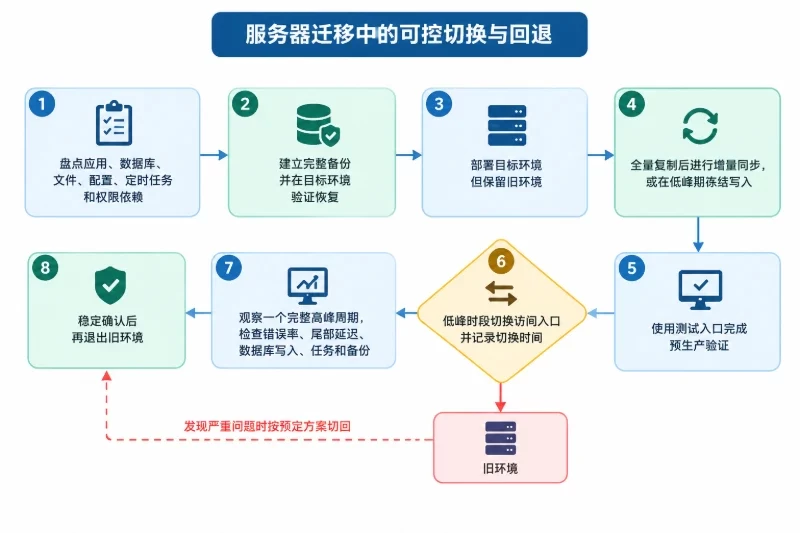

一次可控的迁移流程
迁移通常可以分为以下阶段:

- 盘点依赖:列出应用、数据库、文件、配置、定时任务、外部接口和权限依赖。
- 建立完整备份:完成数据库和文件备份,并在目标环境验证可恢复性。
- 部署目标环境:先部署应用和基础配置,不立即切断旧环境。
- 同步数据:根据数据变化速度选择全量复制后增量同步,或在低峰期安排短暂写入冻结。
- 预生产验证:使用测试入口检查页面、接口、文件、任务、权限和数据一致性。
- 执行切换:在低峰时段切换访问入口,并记录准确的切换时间。
- 重点观察:至少观察一个完整高峰周期,关注错误率、尾部延迟、数据库写入、任务执行和备份结果。
- 保留回退环境:在确认业务稳定前,不要立即删除旧数据和旧环境。若发现严重问题,应按预定方案切回,而不是临时修改多个环节。
若需要冻结写入,应提前说明影响范围;若采用增量同步,应验证最后一批数据是否完整;若切换后存在重复任务风险,应对任务增加执行标记或幂等检查。迁移完成并不等于旧环境可以立刻销毁,至少要等到数据、访问和恢复结果都经过确认。
把运维路线变成固定检查节奏
阶段演进需要持续记录,否则每次扩容都会重新猜测。可以建立以下检查节奏:
| 周期 | 建议检查内容 | 目的 |
|---|---|---|
| 每日 | 服务状态、错误率、磁盘空间、备份结果 | 及时发现明显故障和空间风险 |
| 每周 | 峰值延迟、资源趋势、慢查询、日志增长 | 判断是否出现持续性瓶颈 |
| 每月 | 恢复演练、备份保留、权限和配置变更 | 确认故障后确实能够恢复 |
| 每季度或重大增长前 | 容量预测、迁移方案、RTO/RPO、架构边界 | 在资源耗尽前完成规划 |
容量预测可以使用最近几周的实际增长趋势。例如,记录过去 4 周的数据库、文件和日志增量,再估算未来 3 个月的需求,并额外考虑备份副本、临时文件和增长波动。预测的目的不是得到绝对准确的数字,而是避免在剩余空间不足时才开始采购、迁移或清理。
进入下一阶段的触发信号
当下面信号持续出现时,应从当前阶段进入下一阶段:
- 从起步到监控阶段:服务已经上线,开始产生真实访问和数据写入,但还没有完整的性能基线与备份恢复记录;
- 从监控到第一次升级:多个业务周期中出现资源高位、尾部延迟上升、连接排队或备份窗口延长;
- 从纵向扩容到架构拆分:单机升级后仍存在资源争抢,或停机、故障和恢复时间已经不可接受;
- 从简单拆分到冗余架构:业务需要在单节点故障或维护期间继续提供服务;
- 从当前架构到迁移:资源达到上限、数据恢复超过目标时间,或继续扩展的改造成本高于迁移成本;
- 从一次性运维到制度化运维:服务器数量、数据量和发布频率增加,人工操作已经难以稳定复现。
按照这些信号逐步演进,既能避免服务器上线初期过度设计,也能减少业务增长后临时扩容、备份失效和被迫停机的风险。核心原则始终是:先用监控确认问题,再用备份控制风险,优先解决明确瓶颈,最后在单机边界出现前完成架构升级或迁移。
